1/50
Część 2: Projektowanie od zera (Greenfield) vs. modernizacja (Brownfield)
Slajd wprowadza moduł drugi, rozróżniając dwa fundamentalne scenariusze projektowe w inżynierii sieci: budowę od podstaw (Greenfield) i modernizację istniejącej infrastruktury (Brownfield).
  • W tej części kursu zagłębimy się w dwa fundamentalne scenariusze projektowe, z którymi spotyka się każdy inżynier sieci.
  • Zrozumienie różnic, zalet i wyzwań związanych z podejściem Greenfield i Brownfield jest kluczowe dla podejmowania świadomych decyzji architektonicznych, planowania budżetu i zarządzania ryzykiem w każdym projekcie sieciowym.
Greenfield vs. Brownfield: podstawowy podział scenariuszy projektowych - Greenfield polega na tworzeniu sieci od podstaw bez ograniczeń, natomiast Brownfield na modernizacji działającej już infrastruktury z uwzględnieniem jej ograniczeń.
Slajd 1 - materiał ilustracyjny
2/50

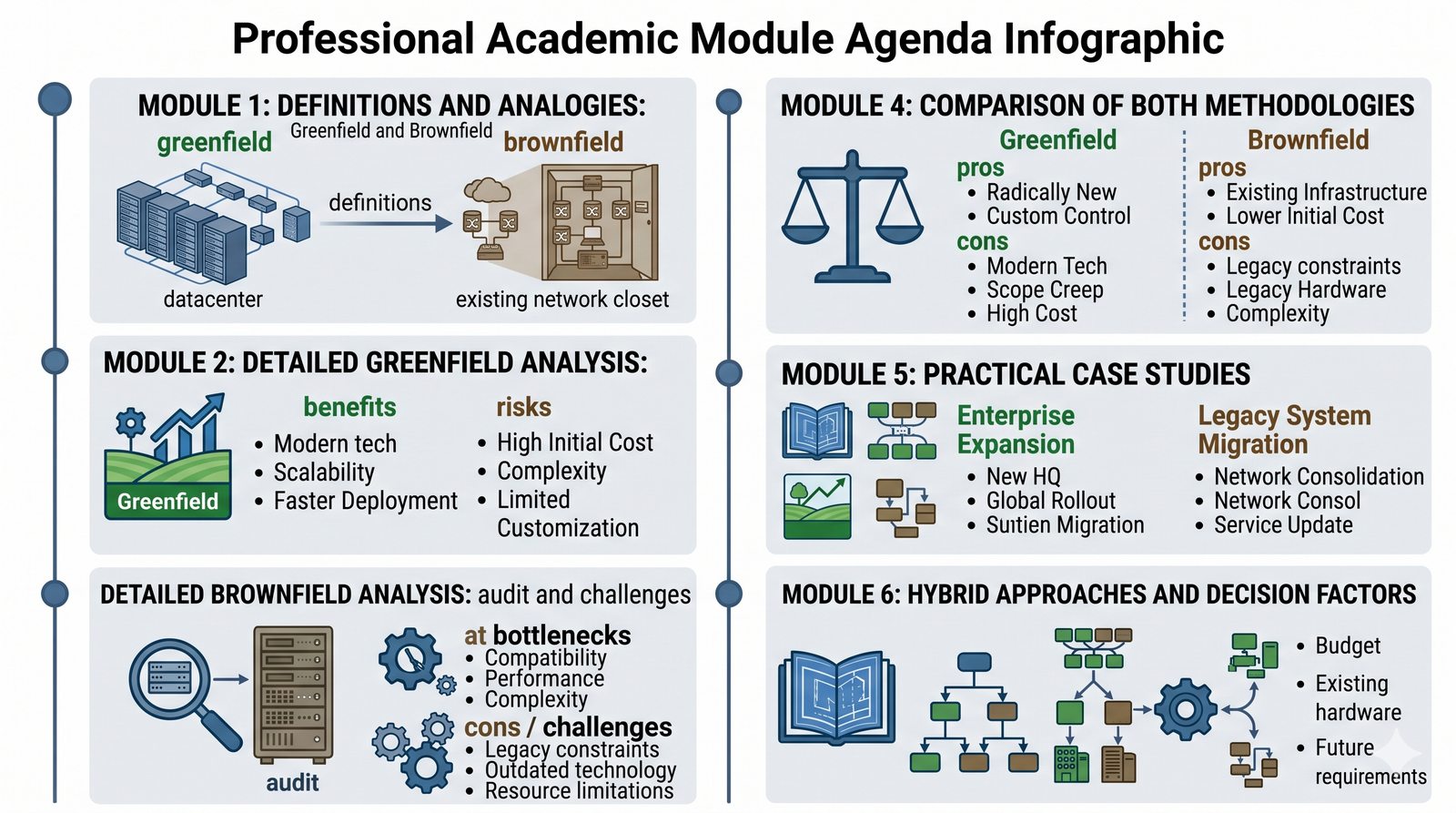

Agenda modułu
Slajd przedstawia agendę modułu obejmującą definicje, analizę obu podejść, kryteria porównawcze oraz studia przypadków.
  • Definicje i analogie: Greenfield i Brownfield.
  • Szczegółowa analiza podejścia Greenfield: kiedy, dlaczego, jakie korzyści i ryzyka.
  • Szczegółowa analiza podejścia Brownfield: typowe scenariusze, kluczowa rola audytu, wyzwania.
  • Porównanie obu metodologii w kluczowych aspektach.
  • Praktyczne studia przypadków dla obu scenariuszy.
  • Podejścia hybrydowe i czynniki decyzyjne.
Agenda modułu 2: plan wykładu prowadzący od definicji Greenfield i Brownfield, przez analizę zalet i wyzwań każdego podejścia oraz kryteria wyboru, po studia przypadków i podejścia hybrydowe.
Slajd 2 - materiał ilustracyjny
3/50

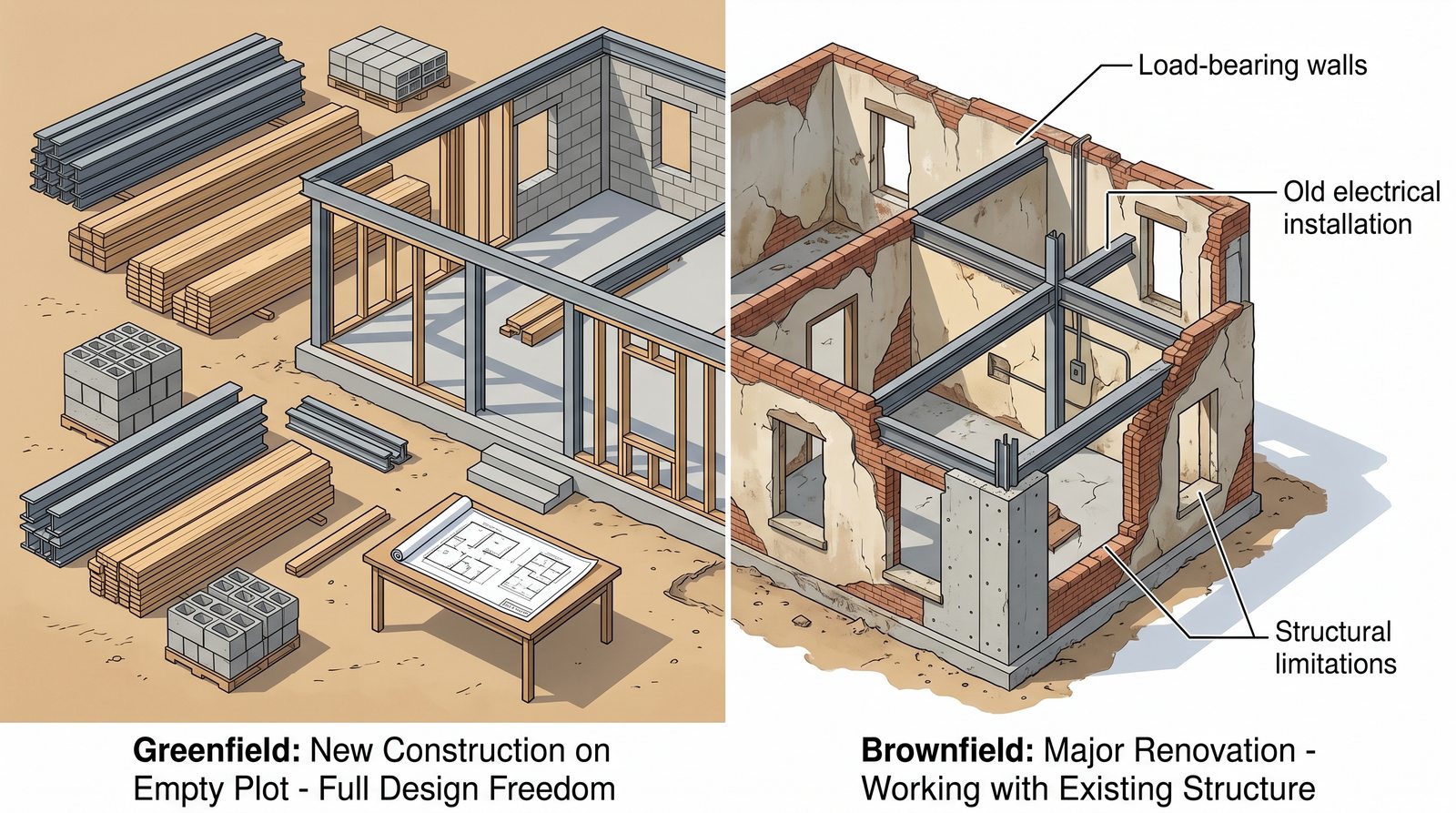

Analogia: budowa domu
Slajd przybliża różnicę między projektowaniem od podstaw a modernizacją za pomocą analogii budowy nowego domu i generalnego remontu.
  • Aby lepiej zrozumieć te pojęcia, posłużmy się analogią budowlaną.
  • Projekt Greenfield jest jak budowa zupełnie nowego domu na pustej działce - mamy pełną swobodę w projektowaniu układu pomieszczeń, wyborze materiałów i instalacji.
  • Projekt Brownfield przypomina natomiast generalny remont starego domu - musimy pracować z istniejącym układem ścian nośnych, starą instalacją elektryczną i ograniczeniami konstrukcyjnymi, starając się wkomponować w to nowoczesne rozwiązania.
Analogia budowlana: Greenfield to budowa domu na pustej działce (pełna swoboda projektowa), a Brownfield to remont istniejącego budynku, w którym układ ścian nośnych i stara instalacja narzucają ograniczenia.
Slajd 3 - materiał ilustracyjny
4/50
Podejście Greenfield: definicja i charakterystyka
Slajd definiuje podejście Greenfield i charakteryzuje je jako pracę na „czystej kartce” bez odziedziczonych rozwiązań.
  • Projekt Greenfield (dosłownie „zielone pole”) w kontekście IT oznacza tworzenie systemu lub infrastruktury od samych podstaw, bez żadnych ograniczeń narzuconych przez wcześniejsze rozwiązania.
  • Jest to sytuacja „czystej kartki”, w której nie istnieje żaden odziedziczony sprzęt, oprogramowanie czy konfiguracja.
  • Każdy element jest nowy i wybierany specjalnie na potrzeby danego projektu.
Greenfield: tworzenie systemu lub infrastruktury sieciowej od podstaw, bez istniejącego sprzętu, oprogramowania czy konfiguracji, gdzie każdy element dobierany jest specjalnie na potrzeby projektu.
Slajd 4 - materiał ilustracyjny
5/50
Kiedy stosujemy podejście Greenfield?
Slajd wymienia typowe sytuacje uzasadniające wybór podejścia Greenfield.
  • Budowa nowej siedziby firmy, fabryki lub centrum danych.
  • Otwarcie nowego, niezależnego oddziału w innej lokalizacji.
  • Wdrożenie całkowicie nowej technologii, która jest niekompatybilna z istniejącą infrastrukturą (np. budowa dedykowanej sieci dla systemów sterowania przemysłowego SCADA).
  • Tworzenie od podstaw środowiska testowego lub deweloperskiego, które musi być w pełni odizolowane.

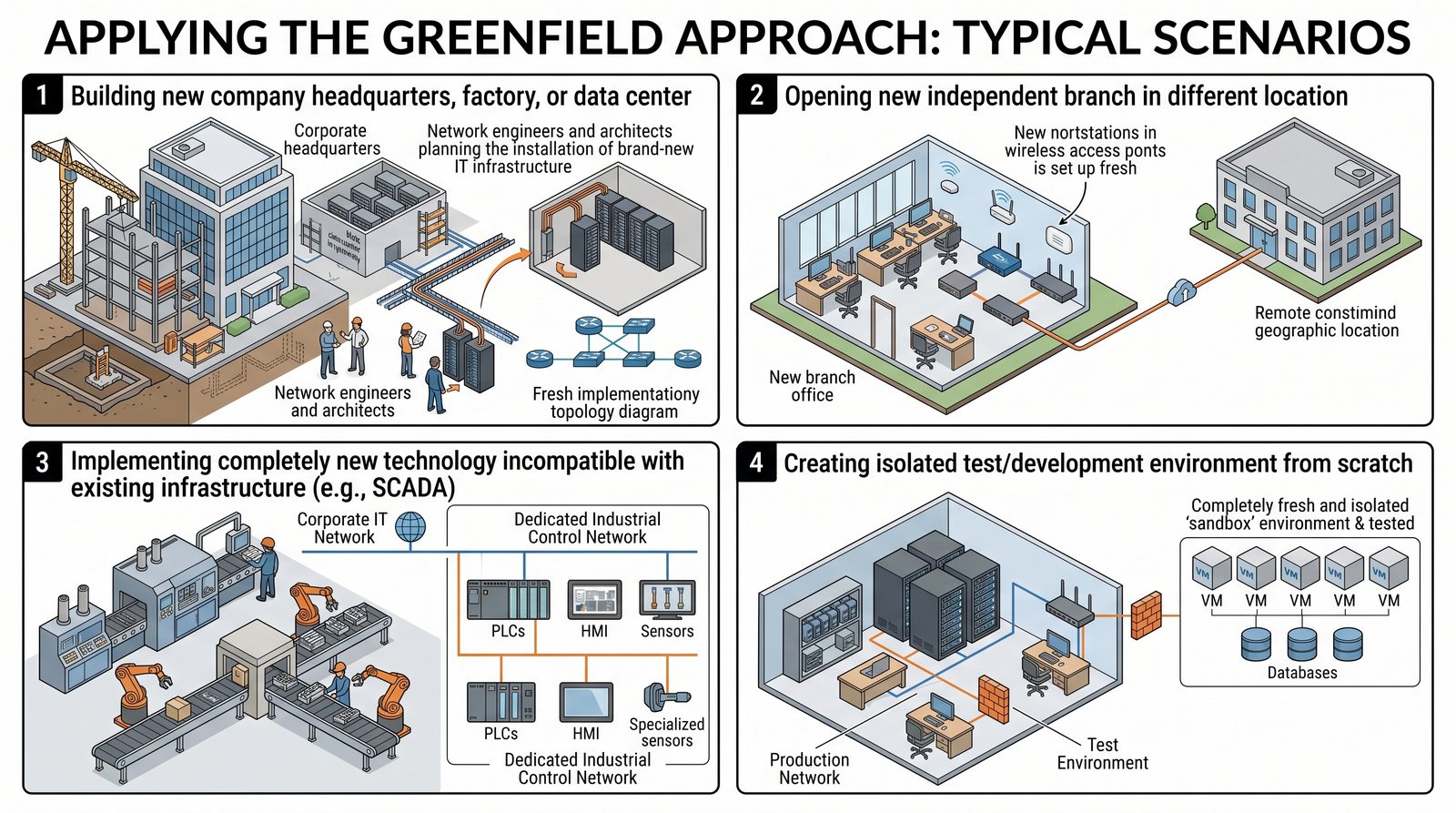

Zastosowania Greenfield: budowa nowej siedziby, fabryki lub centrum danych, otwarcie niezależnego oddziału, wdrożenie technologii niekompatybilnej z istniejącą infrastrukturą oraz tworzenie izolowanych środowisk testowych.
Slajd 5 - materiał ilustracyjny
6/50
Zaleta 1: Swoboda technologiczna
Slajd omawia swobodę technologiczną jako największą zaletę podejścia Greenfield.
  • Największą zaletą podejścia Greenfield jest brak ograniczeń.
  • Możemy wybrać najnowsze i najbardziej optymalne technologie dostępne na rynku, które idealnie pasują do naszych wymagań.
  • Nie musimy martwić się o kompatybilność wsteczną, stare sterowniki czy ograniczenia wydajnościowe przestarzałego sprzętu.
  • Pozwala to na wdrożenie najnowszych standardów, takich jak Wi-Fi 6E, okablowanie kat. 6A/7 czy architektura oparta na wirtualizacji i konteneryzacji.
Swoboda technologiczna: możliwość wyboru najnowszych i optymalnych technologii bez konieczności zachowania kompatybilności wstecznej, np. Wi-Fi 6E, okablowania kat. 6A/7 czy architektur wirtualizowanych i konteneryzowanych.
Slajd 6 - materiał ilustracyjny
7/50

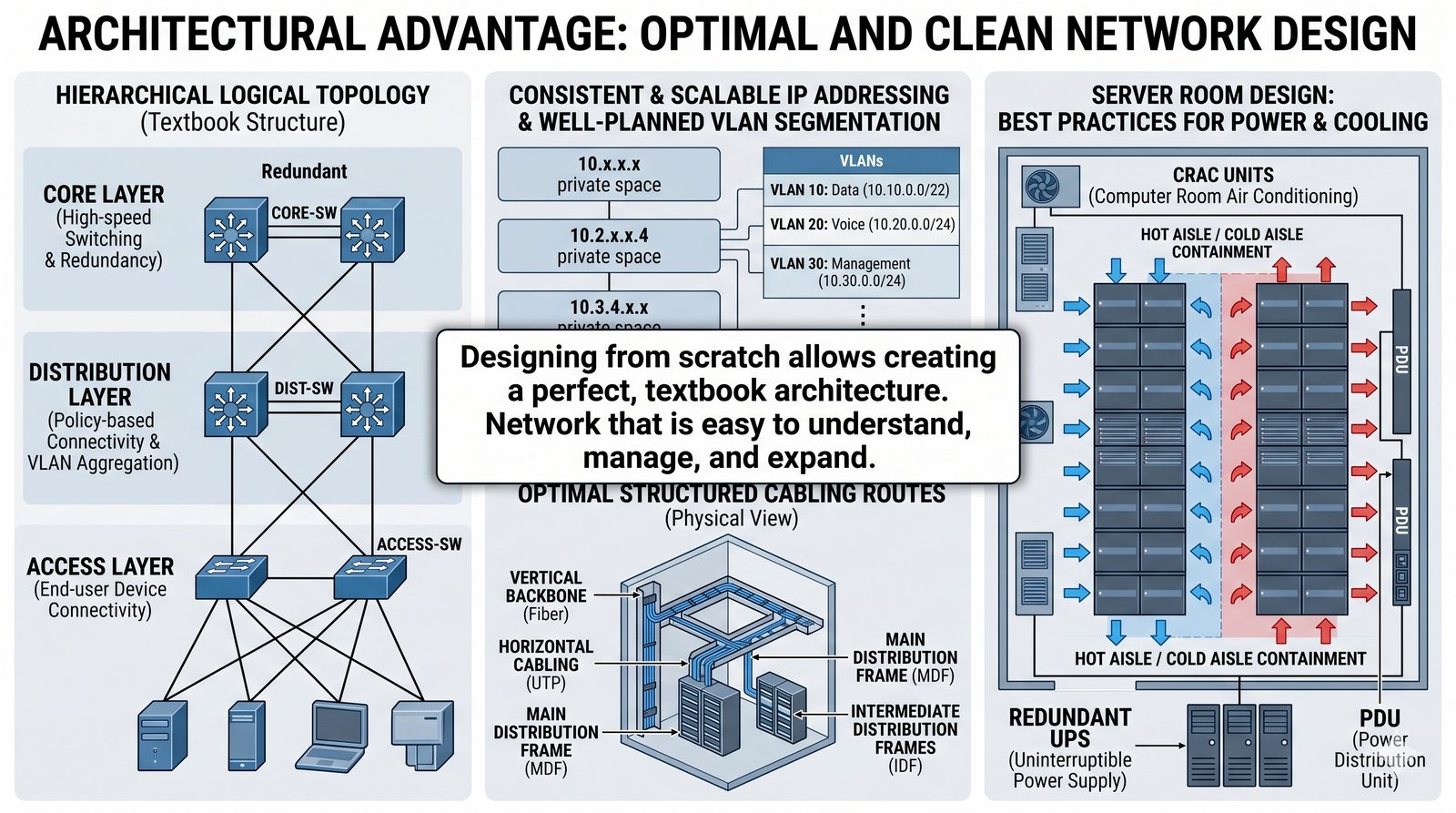

Zaleta 2: Optymalny i czysty projekt
Slajd opisuje korzyści płynące z zaprojektowania czystej, hierarchicznej i skalowalnej architektury od podstaw.
  • Projektując od zera, możemy stworzyć idealną, podręcznikową architekturę.
  • Możemy zaplanować logiczną, hierarchiczną topologię, spójny i skalowalny schemat adresacji IP oraz przemyślaną segmentację sieci VLAN.
  • Okablowanie strukturalne może być poprowadzone optymalnymi trasami, a serwerownia zaprojektowana zgodnie z najlepszymi praktykami dotyczącymi zasilania i chłodzenia.
  • Efektem jest sieć, która jest łatwa do zrozumienia, zarządzania i rozbudowy.
Optymalny projekt: architektura o logicznej, hierarchicznej topologii, spójnym schemacie adresacji IP i przemyślanej segmentacji VLAN, łatwa w zrozumieniu, zarządzaniu i rozbudowie.
Slajd 7 - materiał ilustracyjny
8/50
Zaleta 3: Projektowanie z myślą o przyszłości
Slajd wyjaśnia ideę projektowania z myślą o przyszłości (future-proofing) w podejściu Greenfield.
  • Brak historycznych ograniczeń pozwala na pełne skupienie się na przyszłych potrzebach organizacji.
  • Możemy od razu zaimplementować okablowanie o wyższej kategorii, niż jest to obecnie wymagane, aby przygotować się na przyszłe standardy przepustowości.
  • Możemy zaprojektować modułową architekturę, która pozwoli na łatwe dodawanie nowych segmentów sieci czy usług.
  • Taka proaktywna postawa, zwana „future-proofing”, znacząco wydłuża cykl życia infrastruktury i chroni inwestycję.

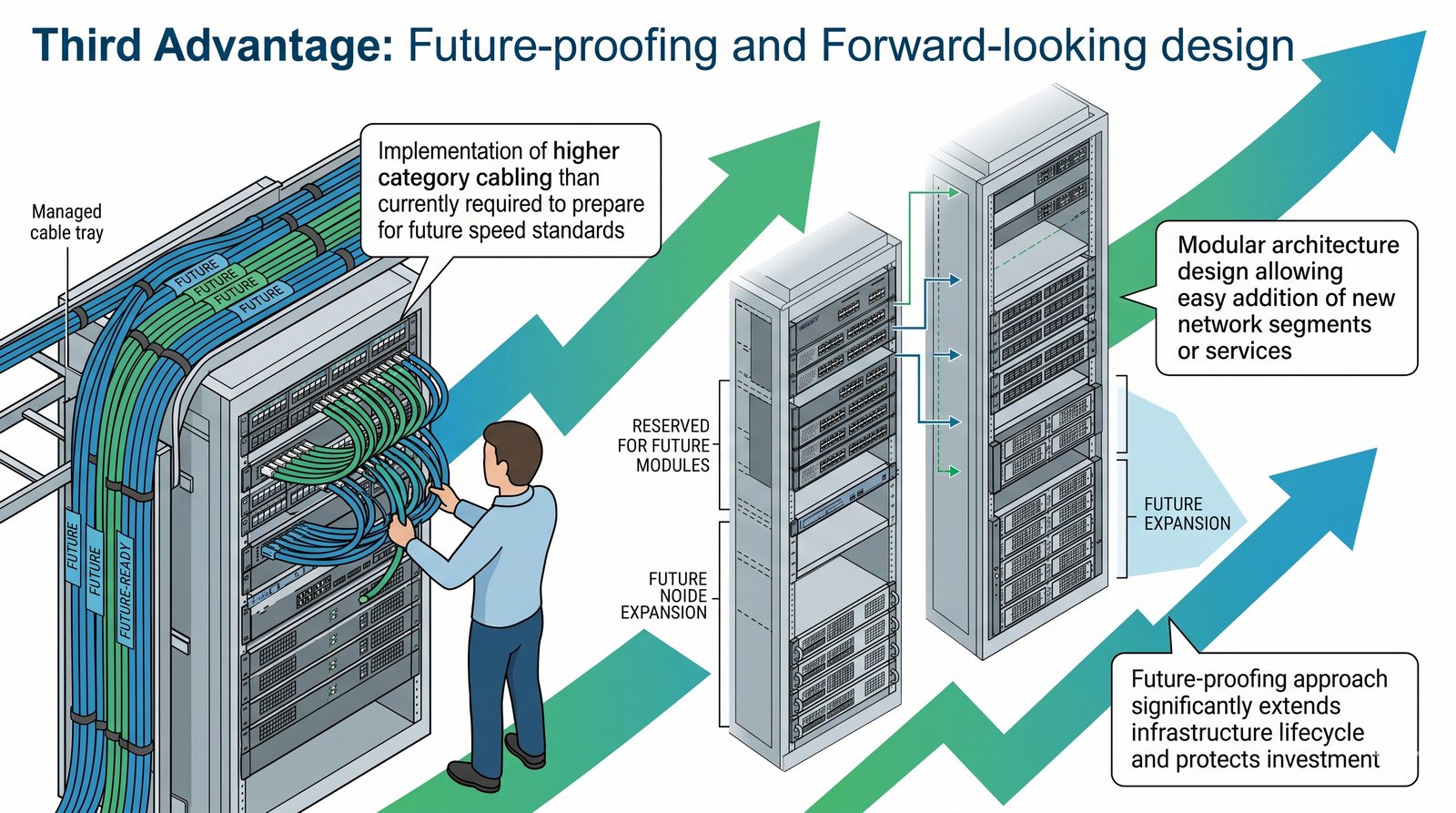

Future-proofing: proaktywne projektowanie infrastruktury z zapasem na przyszłe potrzeby (wyższa kategoria okablowania, architektura modułowa), wydłużające cykl życia sieci i chroniące inwestycję.
Slajd 8 - materiał ilustracyjny
9/50

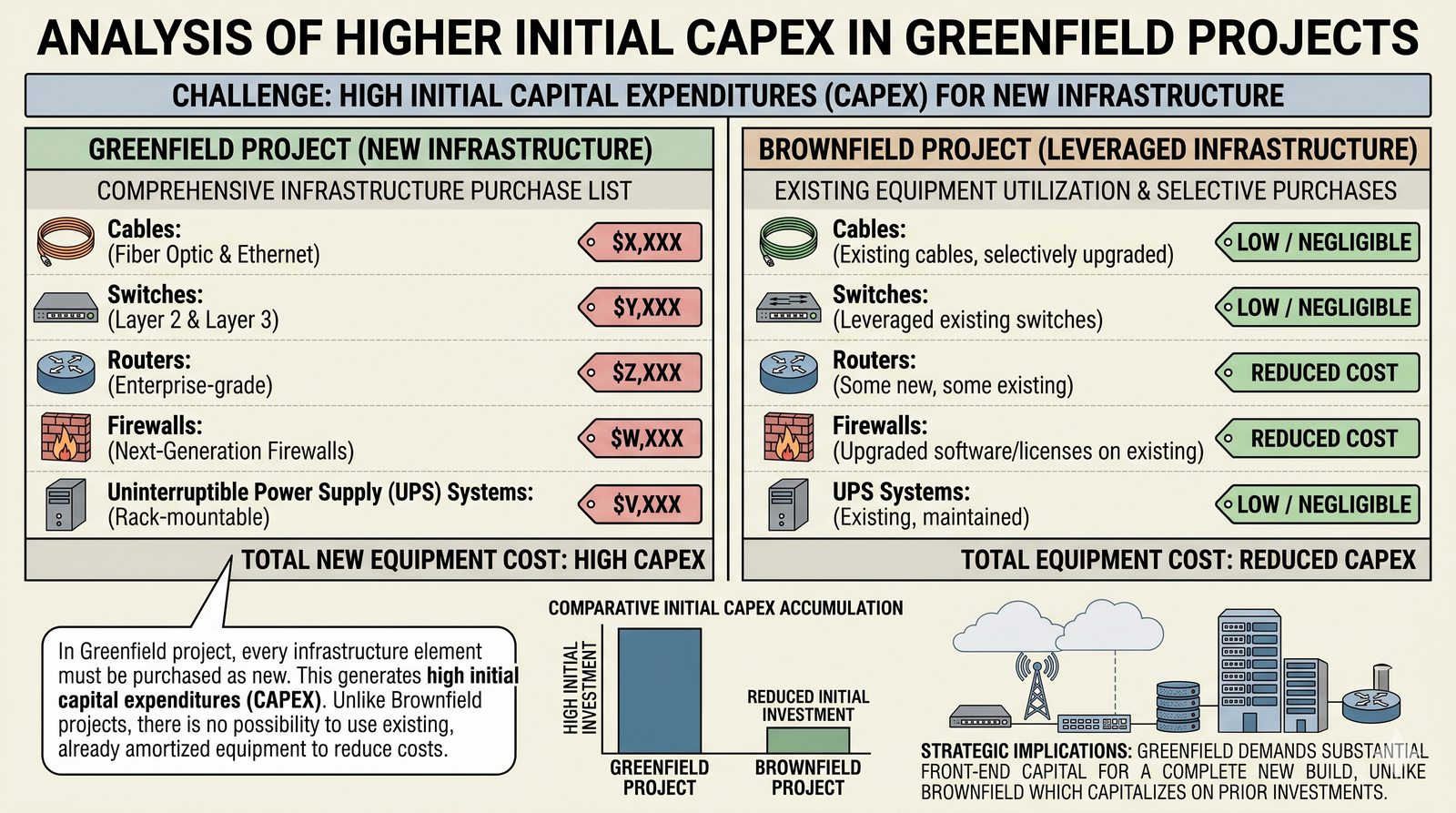

Wyzwanie 1: Wyższe koszty początkowe (CAPEX)
Slajd wskazuje wysokie nakłady inwestycyjne jako główne wyzwanie podejścia Greenfield.
  • Swoboda wyboru ma swoją cenę.
  • W projekcie Greenfield każdy element infrastruktury musi zostać zakupiony jako nowy - od kabli, przez przełączniki, routery, firewalle, aż po systemy zasilania awaryjnego.
  • Generuje to wysokie początkowe nakłady inwestycyjne (CAPEX - Capital Expenditures).
  • W przeciwieństwie do projektów Brownfield, nie ma tu możliwości wykorzystania istniejącego, już zamortyzowanego sprzętu w celu obniżenia kosztów.

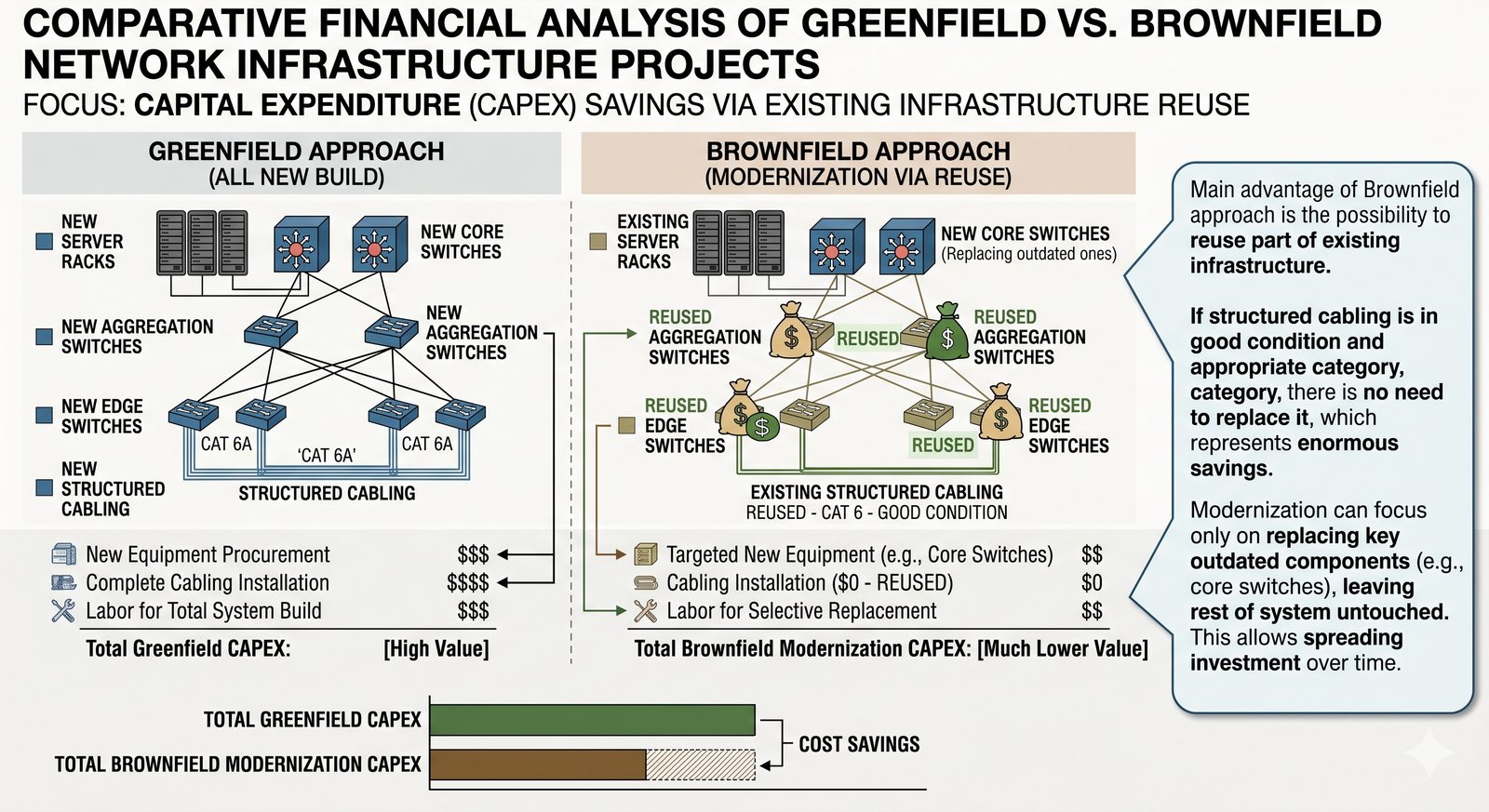

CAPEX (Capital Expenditures): jednorazowe nakłady inwestycyjne na zakup całej nowej infrastruktury - od okablowania i przełączników po systemy zasilania awaryjnego - bez możliwości wykorzystania zamortyzowanego sprzętu.
Slajd 9 - materiał ilustracyjny
10/50

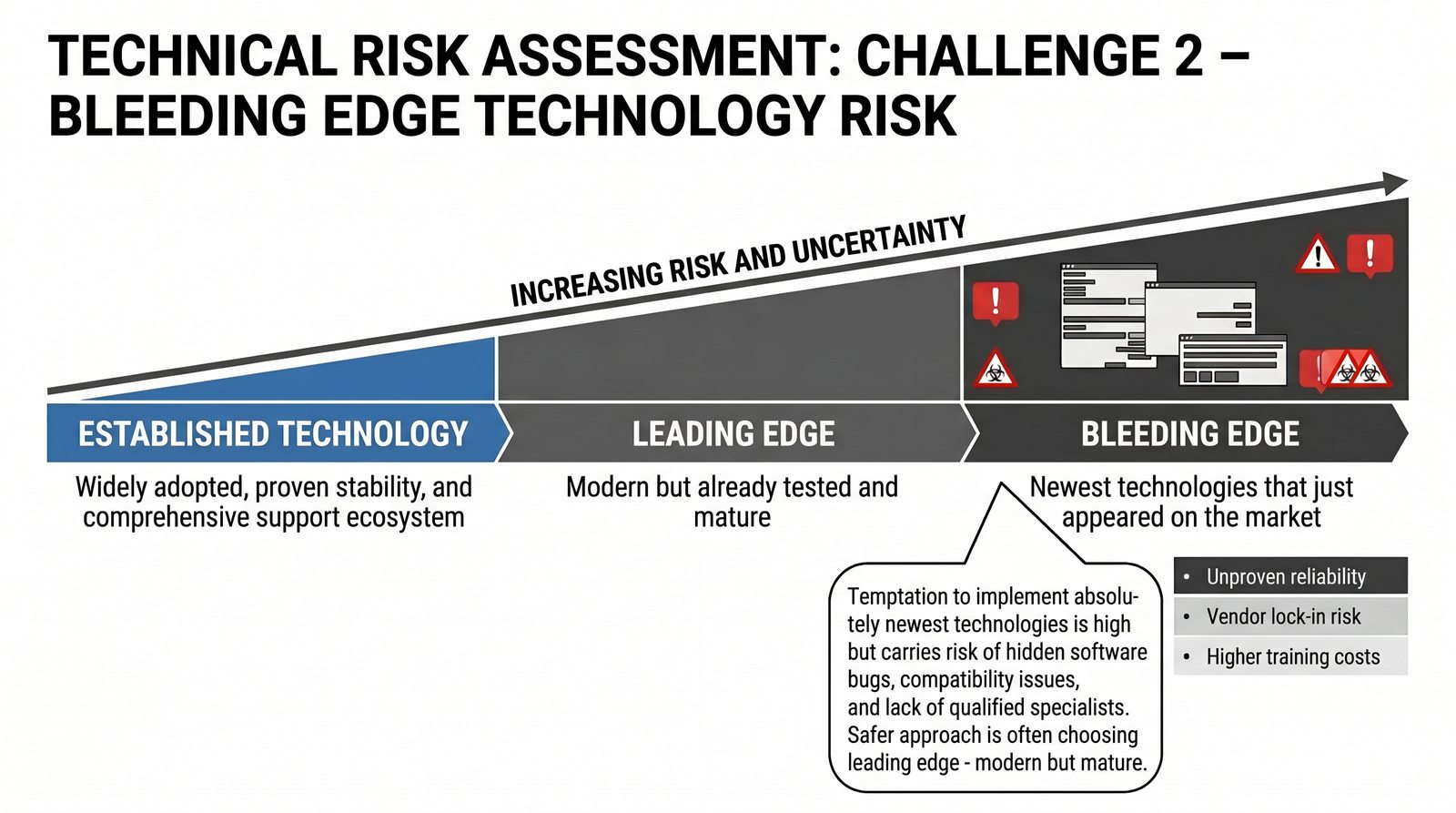

Wyzwanie 2: Ryzyko „bleeding edge”
Slajd ostrzega przed ryzykiem wdrażania najnowszych, niesprawdzonych technologii (bleeding edge).
  • Pokusa wdrożenia absolutnie najnowszych technologii, które dopiero co pojawiły się na rynku (tzw. „bleeding edge”), jest duża.
  • Niesie to jednak ze sobą ryzyko.
  • Takie technologie mogą cierpieć na „choroby wieku dziecięcego” - ukryte błędy w oprogramowaniu, problemy z kompatybilnością czy brak wykwalifikowanych specjalistów.
  • Bezpieczniejszym podejściem jest często wybór technologii „leading edge” - nowoczesnych, ale już sprawdzonych i dojrzałych.
Bleeding edge: technologie świeżo wprowadzone na rynek, podatne na „choroby wieku dziecięcego” (błędy oprogramowania, problemy z kompatybilnością); bezpieczniejszy wybór to sprawdzona technologia leading edge.
Slajd 10 - materiał ilustracyjny
11/50
Wyzwanie 3: Trudność w prognozowaniu
Slajd omawia trudność prognozowania przyszłych potrzeb w projektach Greenfield.
  • Projektując na „pustym polu”, musimy oprzeć się na prognozach dotyczących przyszłego wzrostu firmy, liczby pracowników, zapotrzebowania na pasmo itp.
  • Błędne prognozy mogą prowadzić do dwóch problemów: niedoszacowania (under-provisioning), co szybko doprowadzi do problemów z wydajnością i konieczności kosztownej rozbudowy, lub przeszacowania (over-provisioning), co oznacza niepotrzebnie zamrożone środki w infrastrukturze, która nie jest w pełni wykorzystywana.

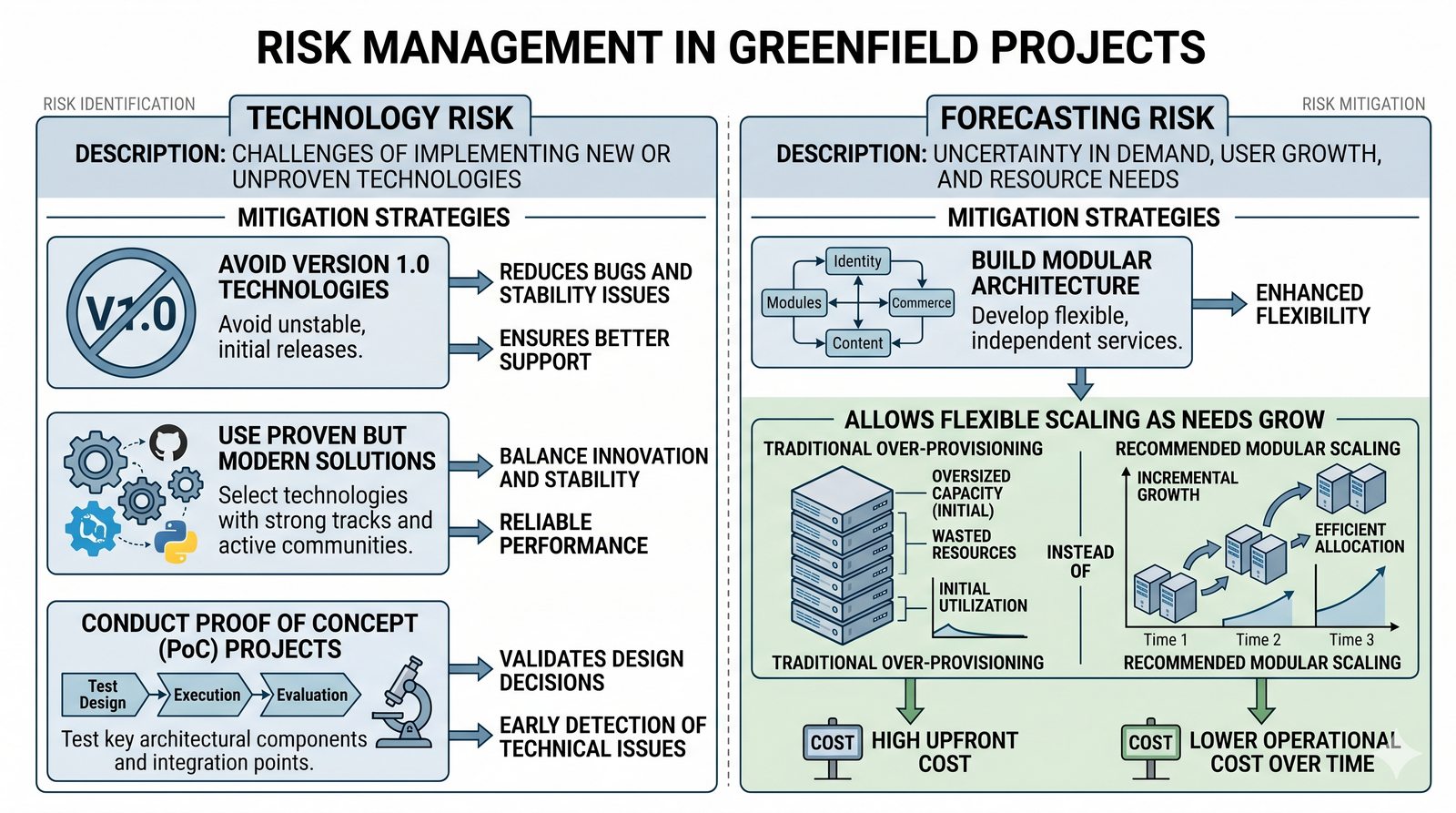

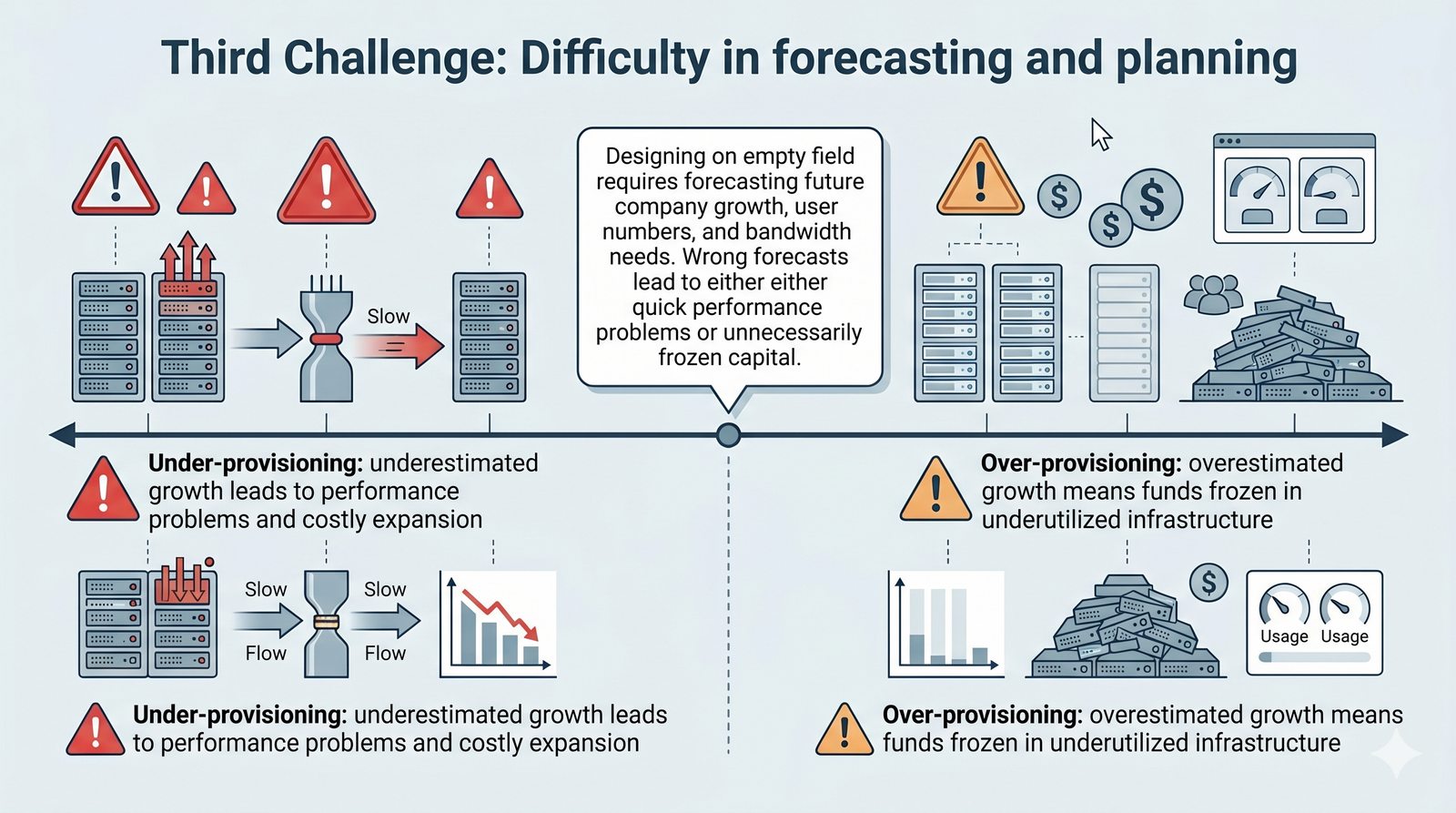

Ryzyko prognozy: niedoszacowanie (under-provisioning) prowadzi do przeciążenia sieci i kosztownej rozbudowy, a przeszacowanie (over-provisioning) do zamrożenia środków w niewykorzystanej infrastrukturze.
Slajd 11 - materiał ilustracyjny
12/50
Studium przypadku Greenfield: nowe centrum logistyczne
Slajd ilustruje podejście Greenfield na przykładzie nowego, zautomatyzowanego centrum logistycznego.
  • Firma kurierska buduje nowy, w pełni zautomatyzowany magazyn.
  • Projekt sieciowy jest realizowany w modelu Greenfield.
  • Architekci decydują się na okablowanie światłowodowe jako szkielet oraz skrętkę kat. 6A do punktów dostępowych Wi-Fi 6 i terminali.
  • Sieć jest od podstaw segmentowana na VLANy: dla systemów zarządzania magazynem (WMS), dla automatycznych sorterów i robotów (sieć OT), dla pracowników biurowych oraz dla sieci gościnnej.
  • Redundantne przełączniki rdzeniowe i zasilanie awaryjne zapewniają wysoką dostępność, kluczową dla ciągłości operacji logistycznych.

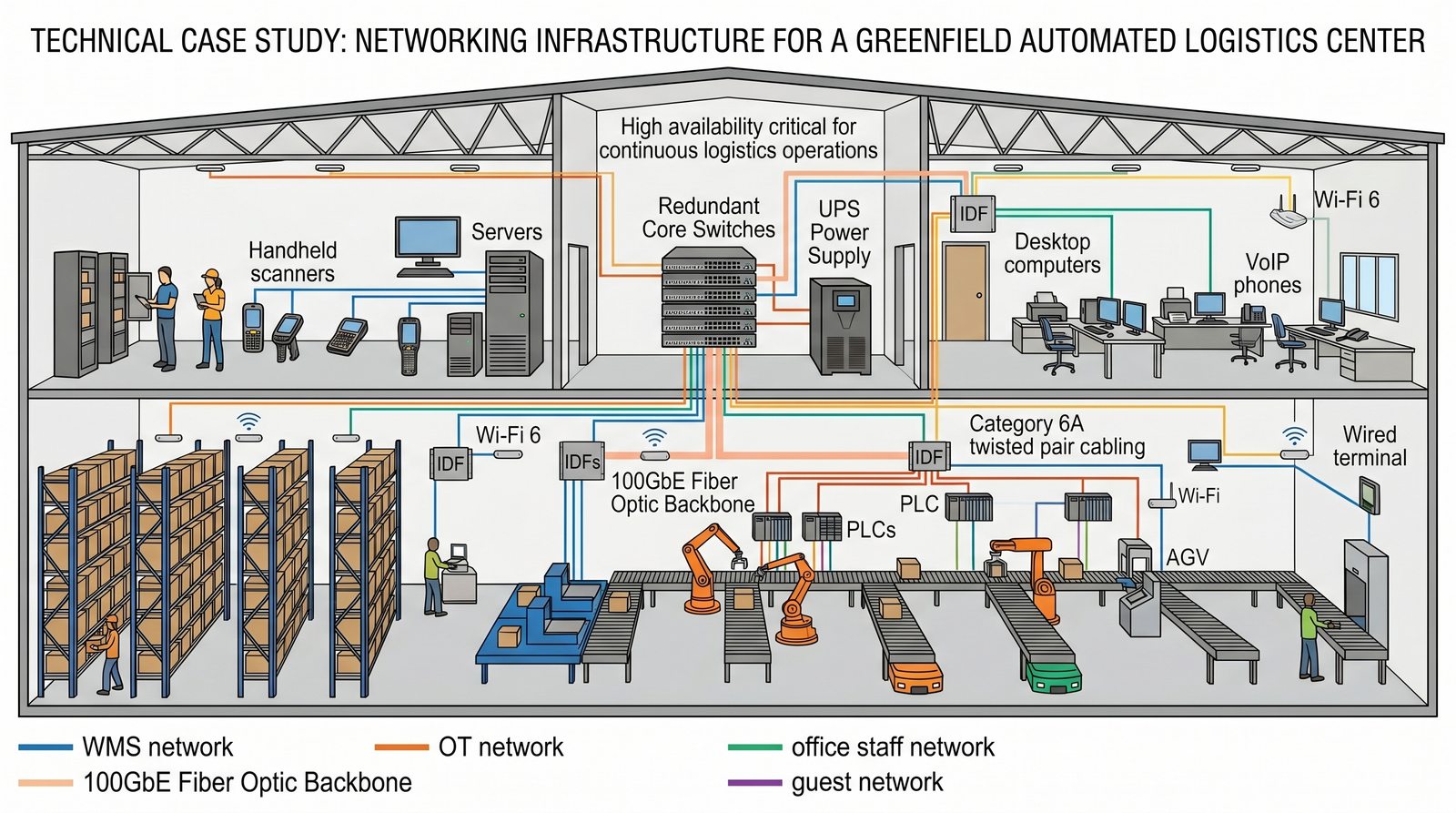

Studium przypadku - centrum logistyczne: projekt od podstaw ze szkieletem światłowodowym, skrętką kat. 6A, segmentacją VLAN dla systemów WMS i sieci OT oraz redundantnym rdzeniem i zasilaniem awaryjnym.
Slajd 12 - materiał ilustracyjny
13/50

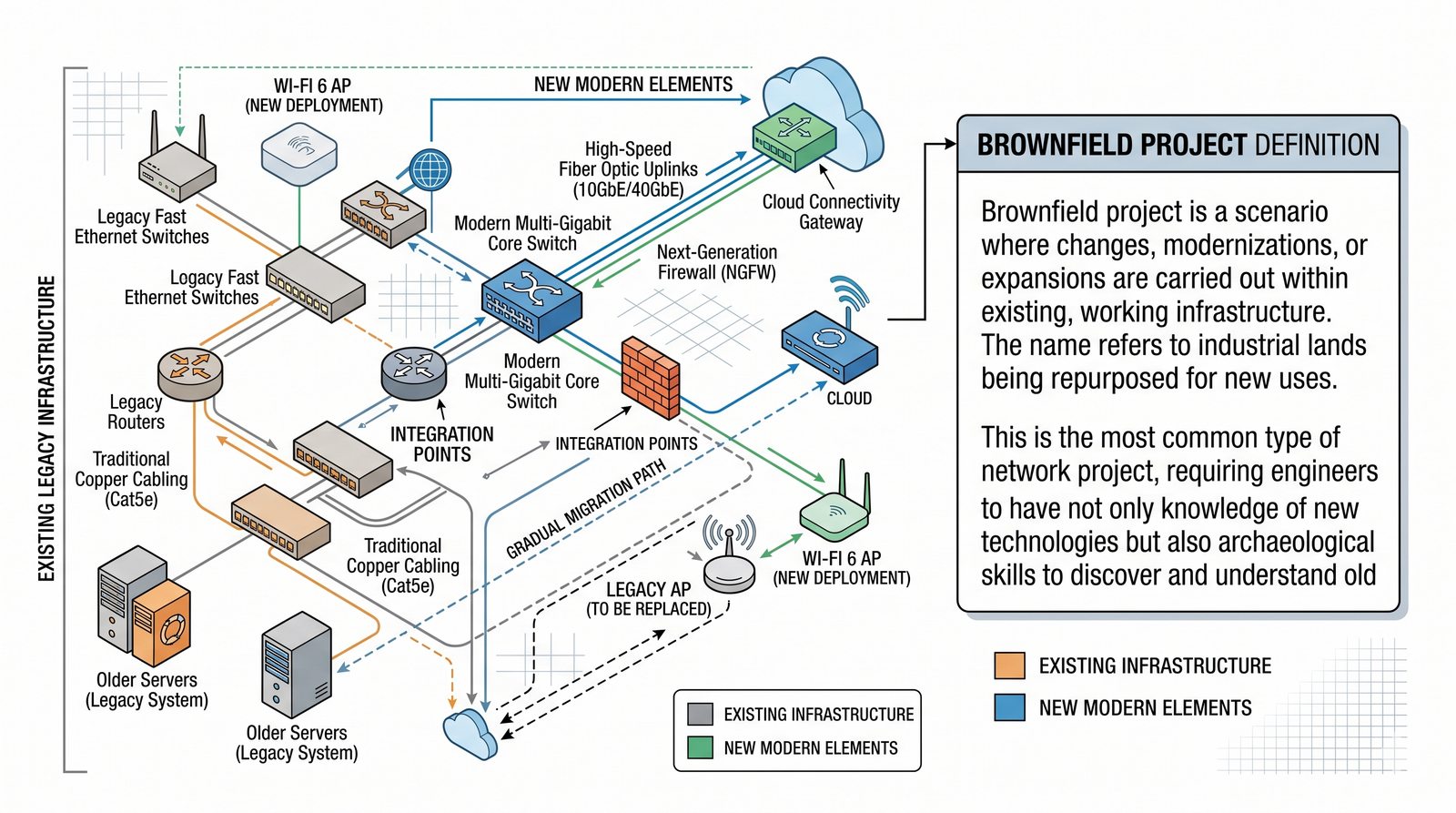

Podejście Brownfield: definicja i charakterystyka
Slajd definiuje podejście Brownfield i wskazuje je jako najczęstszy typ projektów sieciowych.
  • Projekt Brownfield to scenariusz, w którym zmiany, modernizacje lub rozbudowy są przeprowadzane w ramach już istniejącej, działającej infrastruktury.
  • Nazwa nawiązuje do terenów przemysłowych, które są ponownie adaptowane do nowych celów.
  • Jest to zdecydowanie najczęstszy typ projektów sieciowych, wymagający od inżynierów nie tylko wiedzy o nowych technologiach, ale także umiejętności „archeologicznych” w odkrywaniu i rozumieniu starych systemów.
Brownfield: prowadzenie zmian, modernizacji lub rozbudowy w ramach istniejącej, działającej infrastruktury, co wymaga od inżyniera wiedzy o nowych technologiach oraz umiejętności rozpoznania odziedziczonych rozwiązań.
Slajd 13 - materiał ilustracyjny
14/50

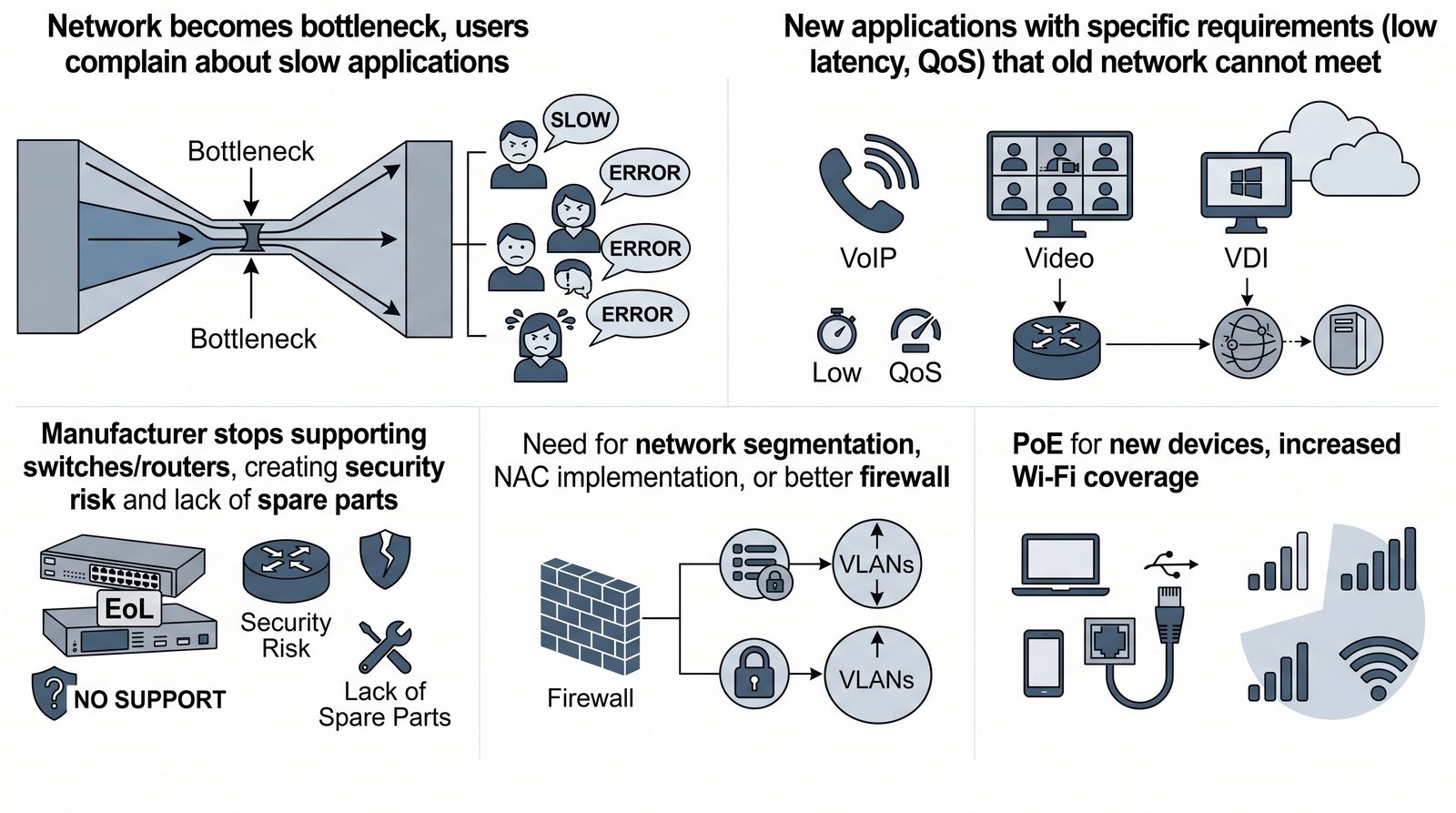

Typowe przyczyny projektów Brownfield
Slajd wymienia typowe przyczyny podejmowania projektów modernizacyjnych.
  • Problemy z wydajnością: Sieć staje się „wąskim gardłem”, użytkownicy skarżą się na wolne działanie aplikacji.
  • Wdrożenie nowych aplikacji: Aplikacje takie jak VoIP, wideokonferencje czy VDI mają specyficzne wymagania (niskie opóźnienia, QoS), których stara sieć nie spełnia.
  • Koniec życia sprzętu (End-of-Life): Producent przestaje wspierać używane przełączniki czy routery, co stwarza ryzyko bezpieczeństwa i brak części zamiennych.
  • Wymagania bezpieczeństwa: Konieczność segmentacji sieci, wdrożenia systemów kontroli dostępu (NAC) czy lepszego firewalla.
  • Potrzeba nowych funkcji: Wdrożenie PoE do zasilania nowych urządzeń, zwiększenie zasięgu Wi-Fi.
Przyczyny projektów Brownfield: problemy z wydajnością, wdrożenie nowych aplikacji (VoIP, wideokonferencje, VDI), koniec wsparcia sprzętu (End-of-Life), wymagania bezpieczeństwa oraz potrzeba nowych funkcji, np. PoE.
Slajd 14 - materiał ilustracyjny
15/50

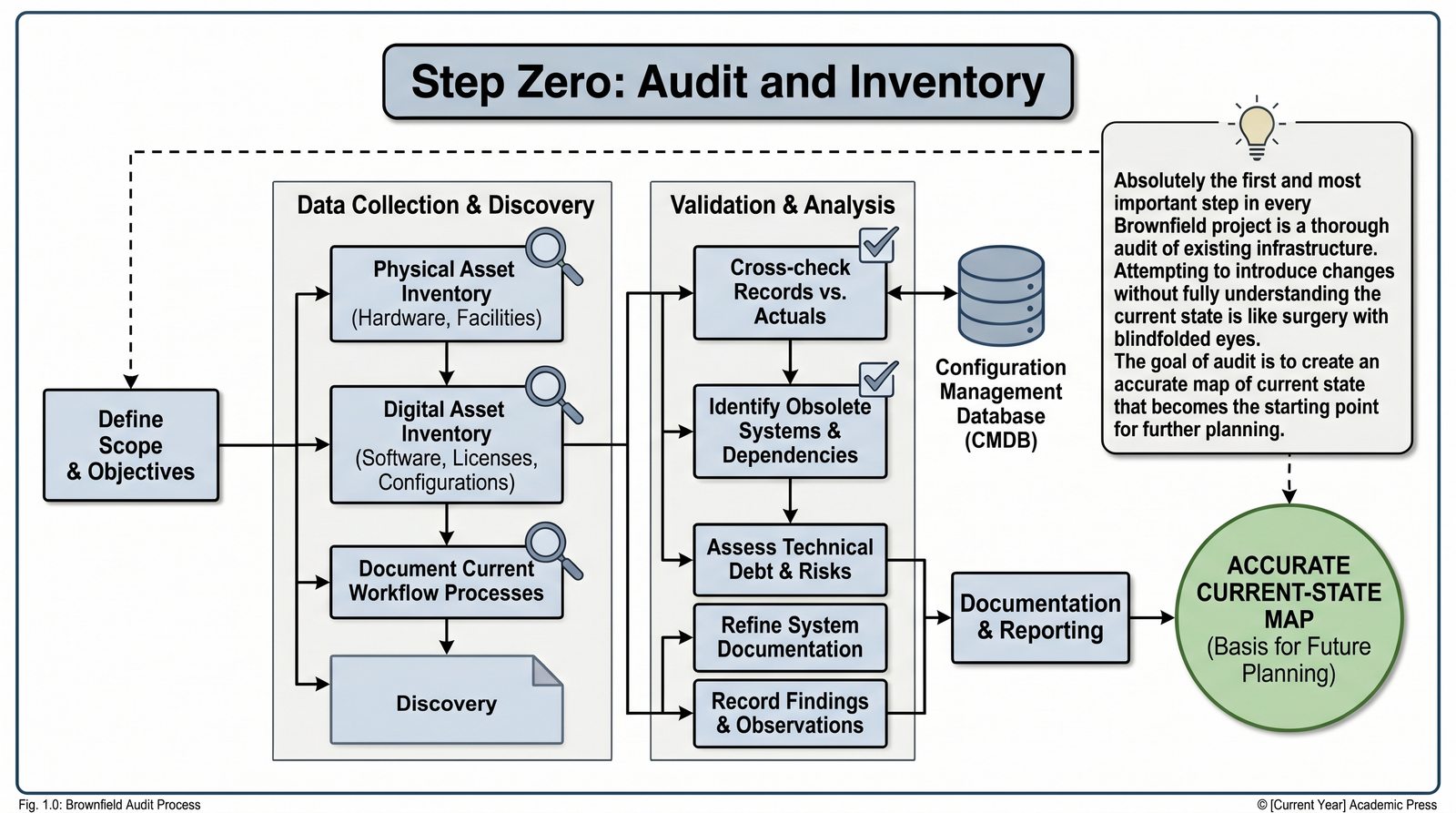

Krok zero: audyt i inwentaryzacja
Slajd wskazuje audyt istniejącej infrastruktury jako absolutnie pierwszy krok każdego projektu Brownfield.
  • Absolutnie pierwszym i najważniejszym krokiem w każdym projekcie Brownfield jest dogłębny audyt istniejącej infrastruktury.
  • Próba wprowadzania zmian bez pełnego zrozumienia obecnego stanu jest jak operacja chirurgiczna z zawiązanymi oczami.

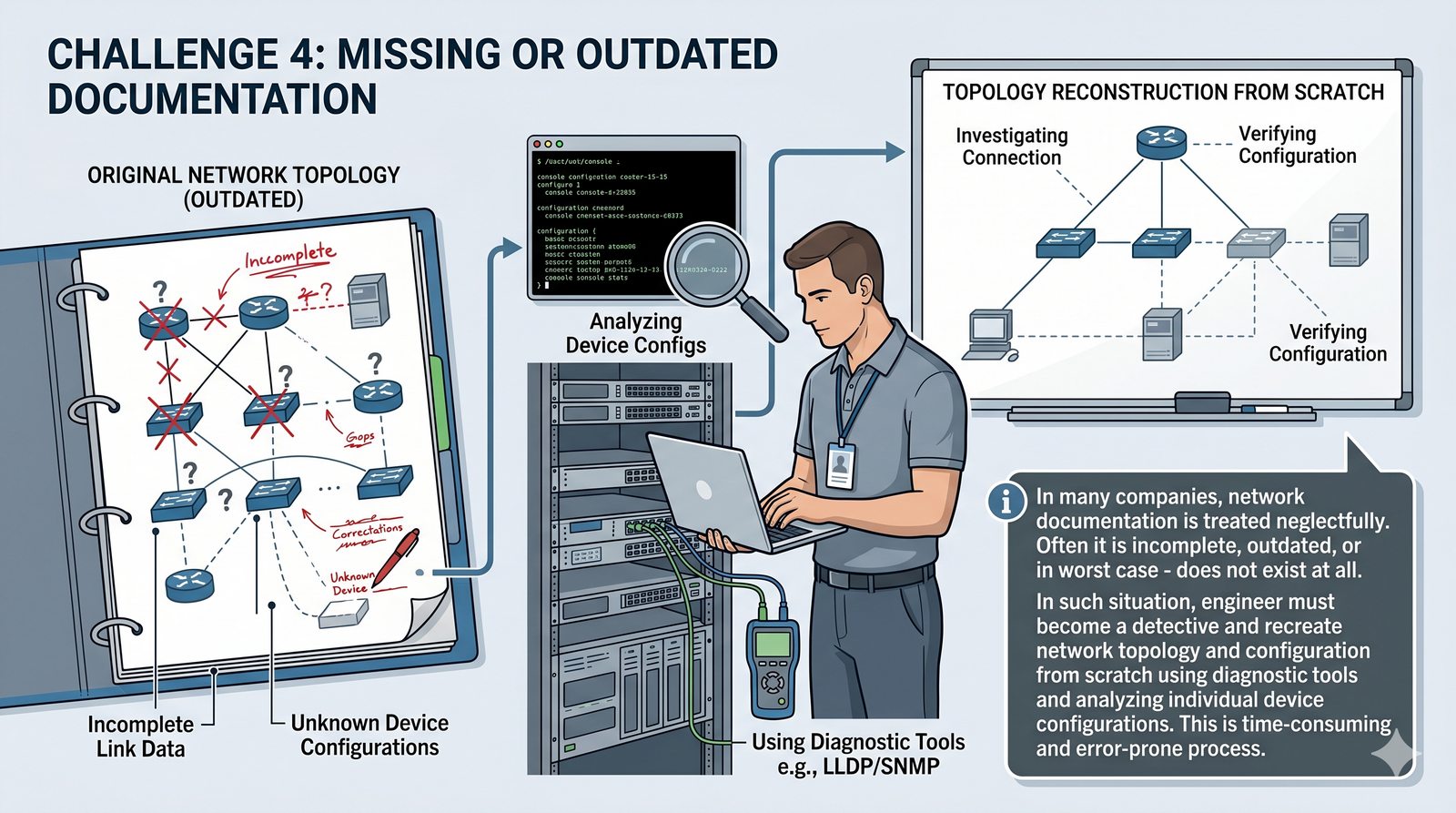

  • Celem audytu jest stworzenie dokładnej mapy stanu obecnego, która stanie się punktem wyjścia do dalszego planowania.

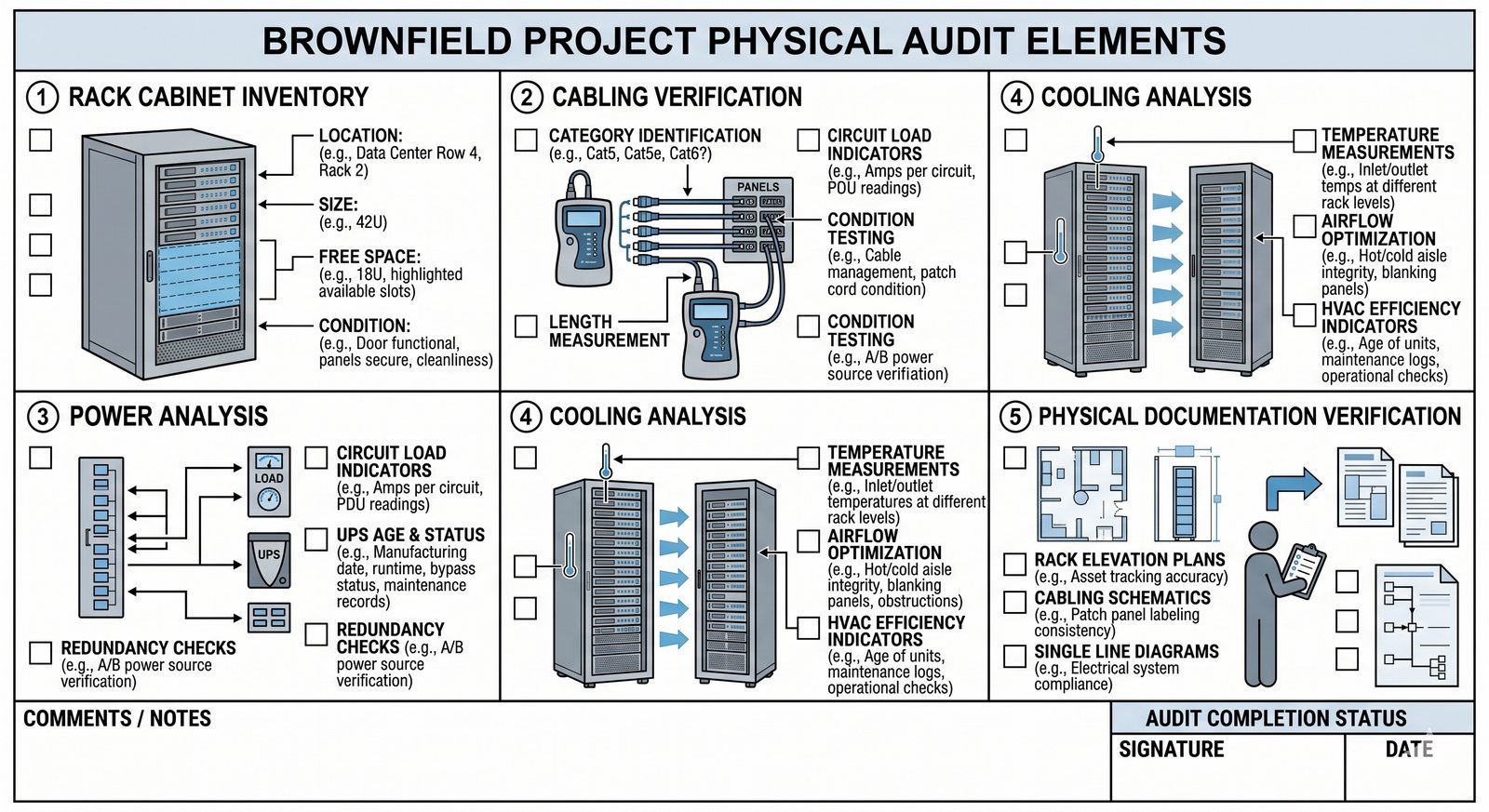

Audyt i inwentaryzacja: systematyczne rozpoznanie i udokumentowanie stanu obecnej sieci (sprzętu, okablowania, konfiguracji), stanowiące punkt wyjścia do planowania zmian.
Slajd 15 - materiał ilustracyjny
16/50
Elementy audytu fizycznego
Slajd opisuje elementy audytu fizycznego infrastruktury sieciowej.
  • Inwentaryzacja szaf RACK: lokalizacja, rozmiar, wolne miejsce, stan.
  • Sprawdzenie okablowania: identyfikacja kategorii (kat. 5, 5e, 6?), weryfikacja stanu, testowanie kluczowych łączy.
  • Analiza zasilania: obciążenie obwodów, stan i wiek UPS-ów.
  • Analiza chłodzenia: pomiary temperatury w szafach, wydajność klimatyzacji.
  • Weryfikacja dokumentacji fizycznej (jeśli istnieje) z rzeczywistością.
Audyt fizyczny: inwentaryzacja szaf RACK, weryfikacja kategorii i stanu okablowania, analiza zasilania (UPS) i chłodzenia oraz porównanie dokumentacji z rzeczywistością.
Slajd 16 - materiał ilustracyjny
17/50
Elementy audytu logicznego
Slajd omawia elementy audytu logicznego - urządzeń aktywnych, topologii, VLAN, adresacji i protokołów routingu.
  • Inwentaryzacja urządzeń aktywnych: modele, wersje oprogramowania (IOS, firmware).
  • Mapowanie topologii L2/L3: jak przełączniki i routery są ze sobą połączone.
  • Analiza konfiguracji VLAN: jakie VLANy istnieją, do których portów są przypisane.
  • Analiza adresacji IP: jakie podsieci są w użyciu, jak zarządzany jest DHCP.
  • Analiza protokołów routingu: statyczny, OSPF, EIGRP?
  • Przegląd list kontroli dostępu (ACL) i reguł firewalla.

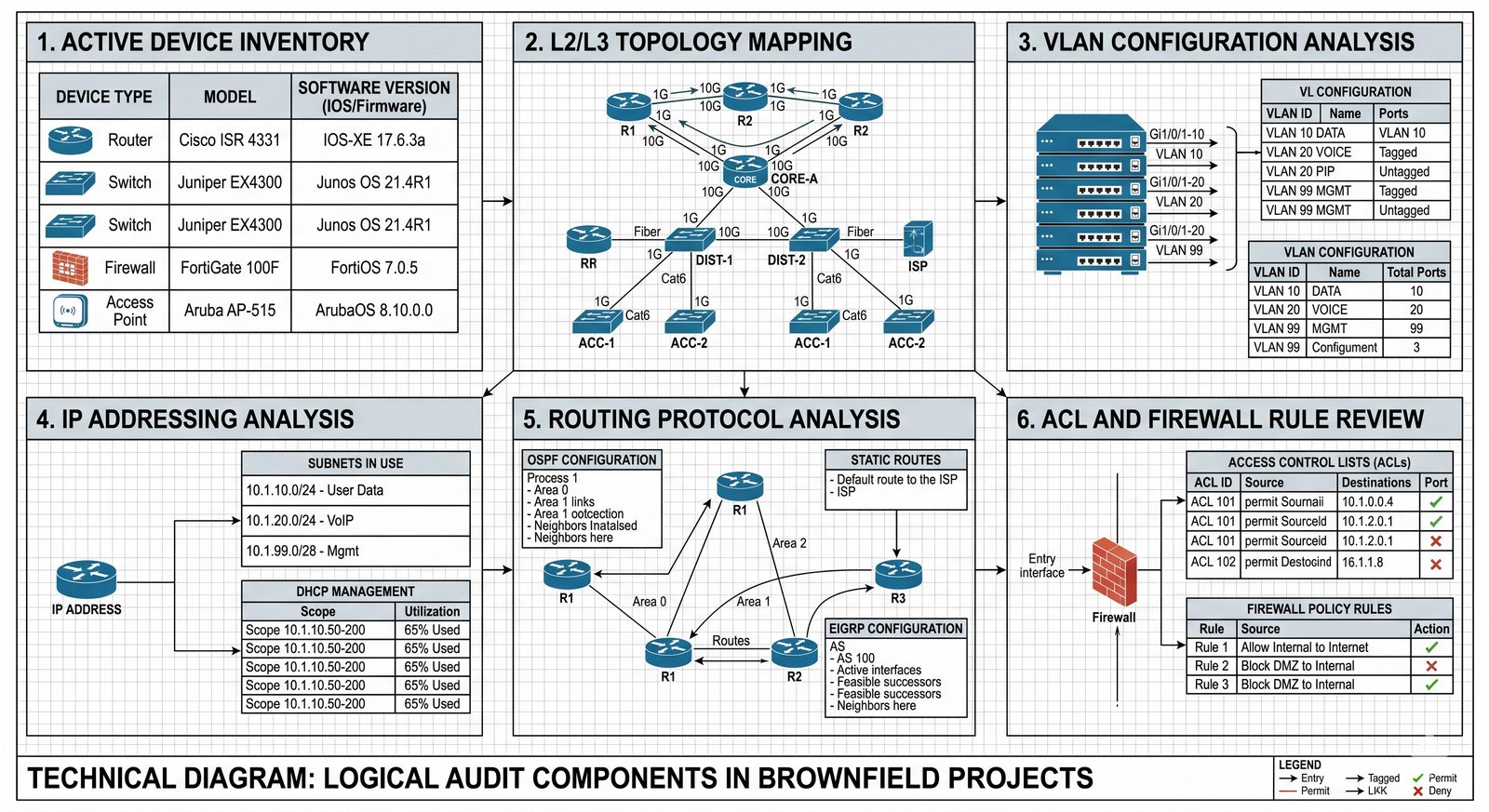

Audyt logiczny: inwentaryzacja urządzeń aktywnych wraz z wersjami oprogramowania, mapowanie topologii L2/L3, analiza VLAN, adresacji IP i DHCP, protokołów routingu oraz reguł ACL i firewalla.
Slajd 17 - materiał ilustracyjny
18/50
Elementy audytu wydajności i bezpieczeństwa
Slajd przedstawia zakres audytu wydajności i bezpieczeństwa istniejącej sieci.
  • Wydajność: Monitorowanie obciążenia portów przełączników i łącz WAN.
  • Analiza ruchu sieciowego za pomocą narzędzi typu NetFlow w celu identyfikacji „najgadatliwszych” aplikacji i użytkowników.
  • Identyfikacja wąskich gardeł.
  • Bezpieczeństwo: Skanowanie w poszukiwaniu podatności.
  • Weryfikacja, czy oprogramowanie urządzeń jest aktualne.
  • Sprawdzenie polityk haseł i dostępu administracyjnego.
  • Analiza logów pod kątem podejrzanej aktywności.
Audyt wydajności i bezpieczeństwa: monitorowanie obciążenia portów i łączy WAN, analiza ruchu (NetFlow) pod kątem wąskich gardeł oraz skanowanie podatności, przegląd polityk haseł i analiza logów.

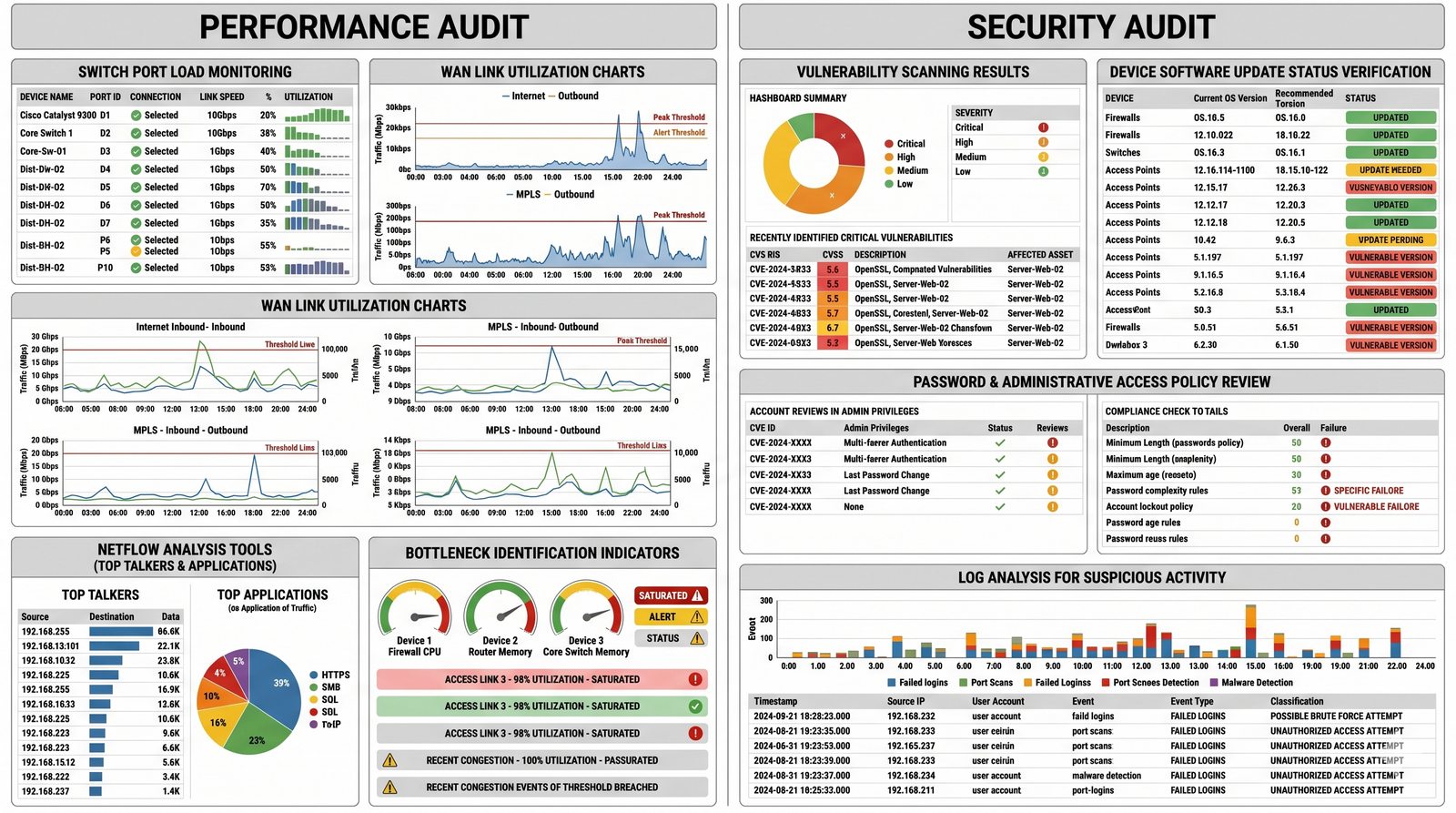

Slajd 18 - materiał ilustracyjny
19/50
Zaleta 1: Niższe koszty inwestycyjne
Slajd omawia niższe koszty inwestycyjne jako główną zaletę podejścia Brownfield.
  • Główną zaletą podejścia Brownfield jest możliwość ponownego wykorzystania części istniejącej infrastruktury.
  • Jeśli na przykład okablowanie strukturalne jest w dobrym stanie i odpowiedniej kategorii, nie ma potrzeby jego wymiany, co stanowi ogromną oszczędność.
  • Modernizacja może skupić się tylko na wymianie kluczowych, przestarzałych komponentów (np. przełączników rdzeniowych), pozostawiając resztę systemu nietkniętą.
  • Pozwala to na rozłożenie inwestycji w czasie.
Niższe koszty inwestycyjne: możliwość ponownego wykorzystania sprawnej części istniejącej infrastruktury (okablowanie, szafy, zasilanie) i skupienia się na wymianie tylko przestarzałych komponentów, co rozkłada nakłady w czasie.
Slajd 19 - materiał ilustracyjny
20/50
Zaleta 2: Stopniowa migracja i mniejsze ryzyko
Slajd wyjaśnia zaletę stopniowej migracji i wynikającego z niej mniejszego ryzyka.
  • Projekty Brownfield rzadko kiedy polegają na wymianie wszystkiego naraz.
  • Zazwyczaj stosuje się podejście etapowe.
  • Na przykład, modernizację sieci można przeprowadzać piętro po piętrze lub dział po dziale, w trakcie weekendów lub nocnych okien serwisowych.
  • Taka stopniowa migracja minimalizuje ryzyko długich, nieplanowanych przestojów i pozwala na bieżąco testować i weryfikować każdy etap wdrożenia, zanim przejdzie się do następnego.

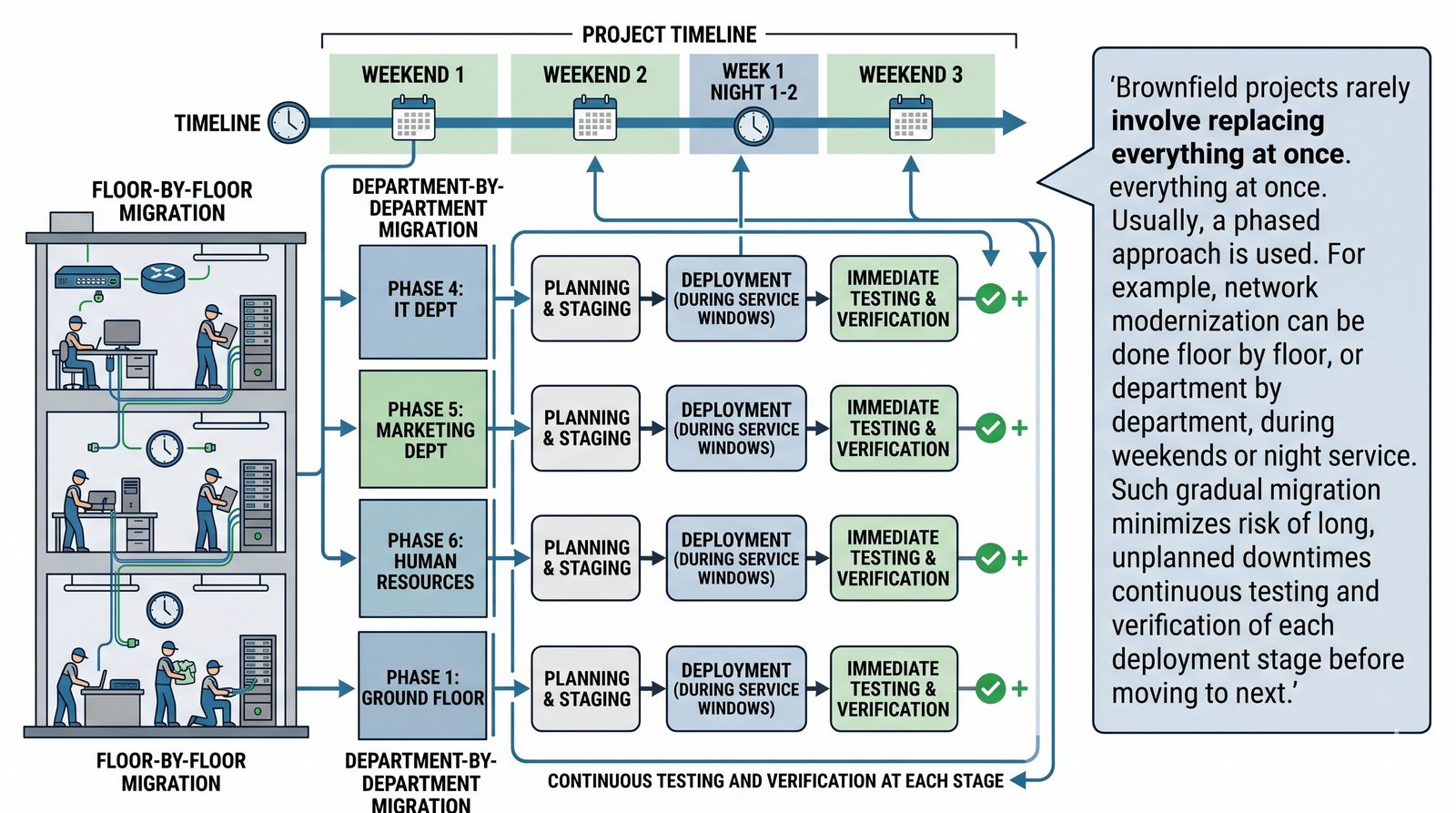

Stopniowa migracja: etapowe przeprowadzanie modernizacji (piętro po piętrze, dział po dziale) w oknach serwisowych, co minimalizuje ryzyko długich przestojów i pozwala weryfikować każdy etap.
Slajd 20 - materiał ilustracyjny
21/50
Wyzwanie 1: Ograniczenia odziedziczone
Slajd opisuje ograniczenia odziedziczone po wcześniejszych rozwiązaniach jako główne wyzwanie Brownfield.
  • Największym wyzwaniem w projektach Brownfield są ograniczenia narzucone przez przeszłość.
  • Możemy być zmuszeni do pracy z przestarzałym okablowaniem kat. 5, które nie gwarantuje parametrów dla Gigabit Ethernet i uniemożliwia wdrożenie sieci 10 Gb/s.
  • Możemy odziedziczyć nielogiczny schemat adresacji IP, którego zmiana byłaby niezwykle skomplikowana.
  • Stare decyzje architektoniczne, takie jak brak redundancji w rdzeniu sieci, mogą ograniczać możliwości zapewnienia wysokiej dostępności.

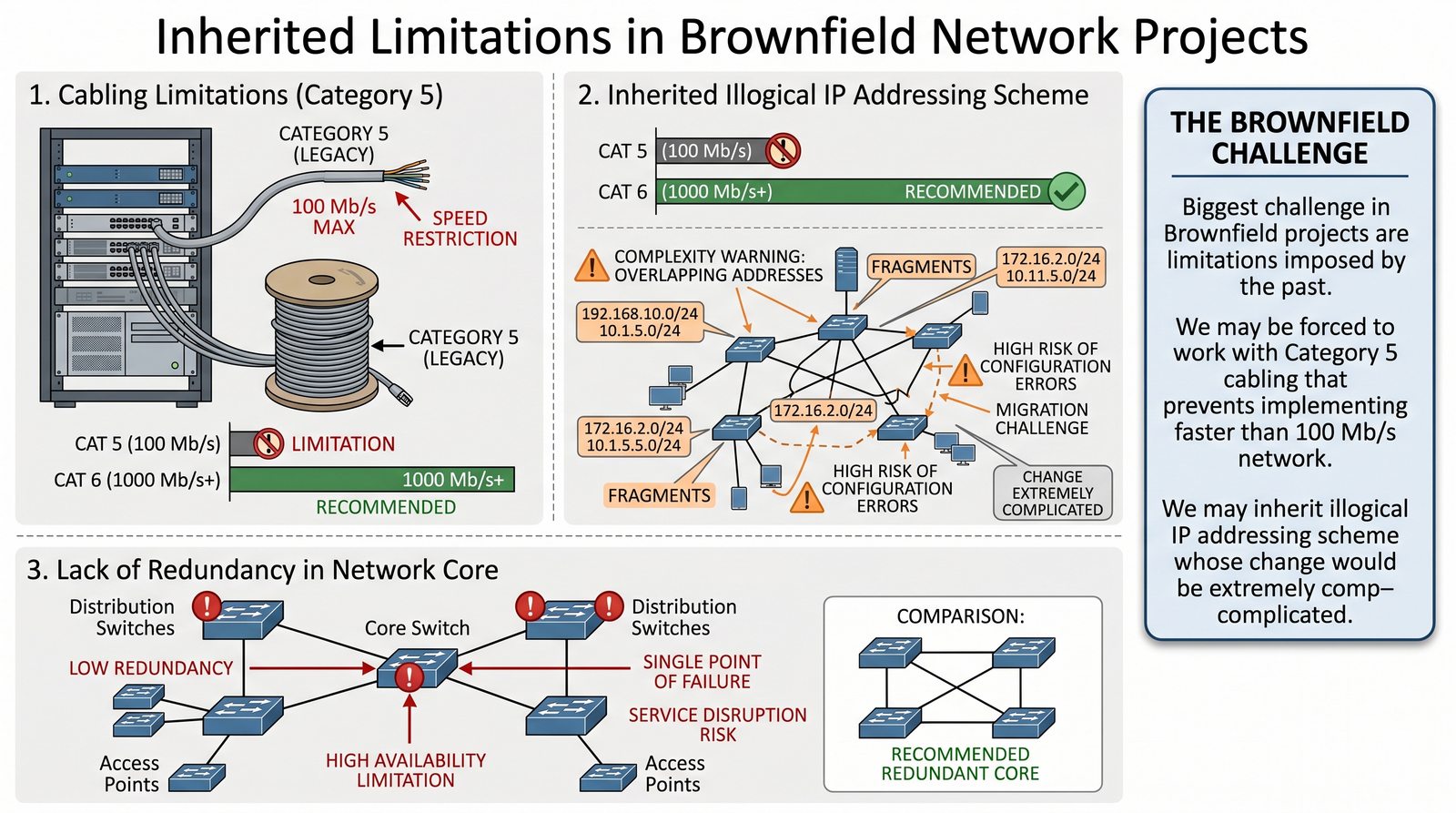

Ograniczenia odziedziczone: narzucone przez przeszłość warunki, takie jak okablowanie kat. 5 niespełniające wymagań dla Gigabit Ethernet, nielogiczna adresacja IP czy brak redundancji w rdzeniu sieci.
Slajd 21 - materiał ilustracyjny
22/50

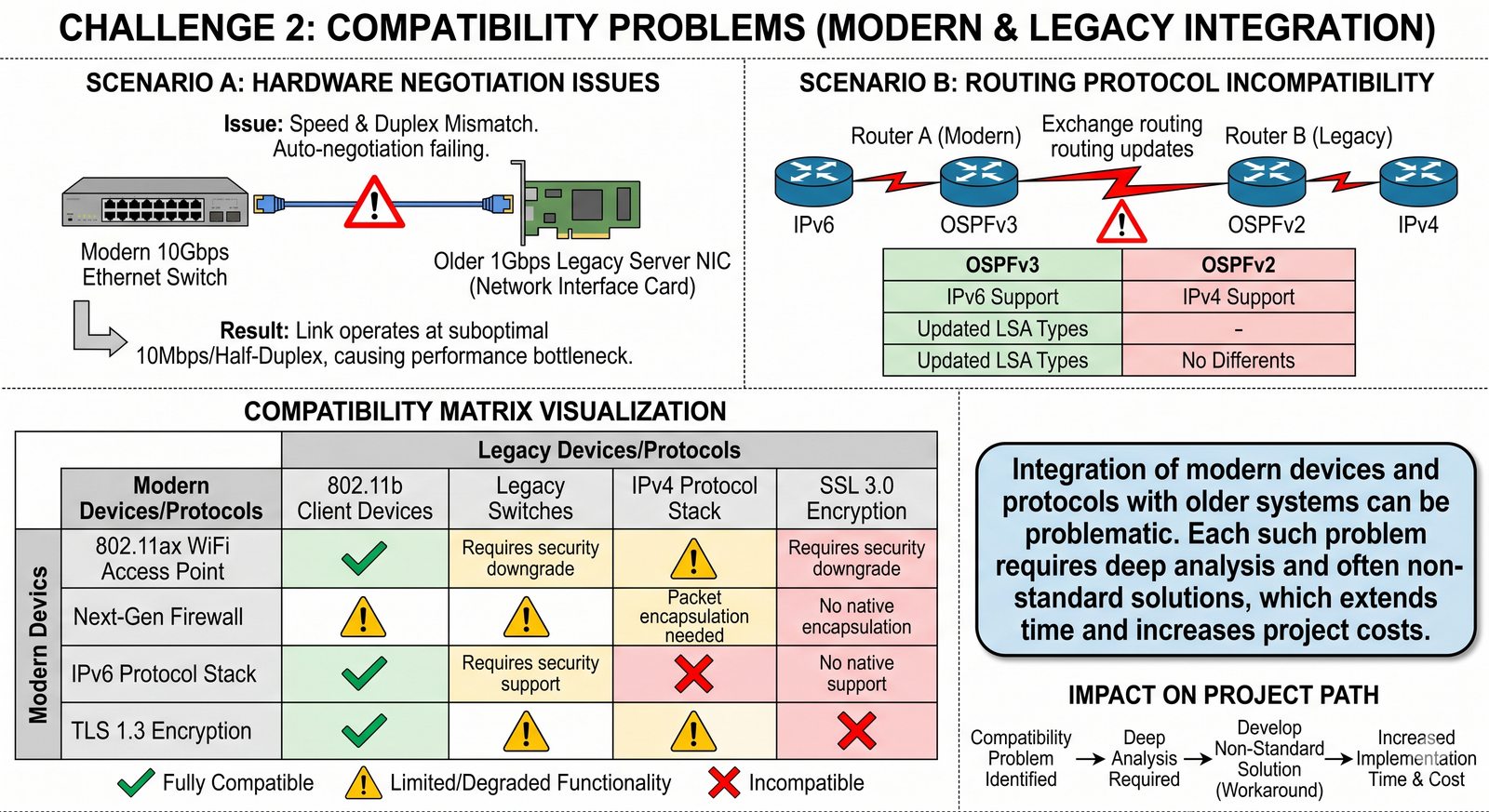

Wyzwanie 2: Problemy z kompatybilnością
Slajd omawia problemy z kompatybilnością nowych urządzeń ze starszymi systemami.
  • Integracja nowoczesnych urządzeń i protokołów ze starszymi systemami bywa problematyczna.
  • Nowy przełącznik może mieć problemy z negocjacją połączenia ze starą kartą sieciową serwera.
  • Nowoczesny protokół routingu może nie być w pełni kompatybilny ze starszą wersją działającą na innych routerach.
  • Każdy taki problem wymaga dogłębnej analizy i często niestandardowych rozwiązań, co wydłuża czas i podnosi koszty projektu.
Problem kompatybilności: trudności w integracji nowoczesnych urządzeń i protokołów ze starszą infrastrukturą (negocjacja łączy, różne wersje protokołów routingu), wydłużające projekt i podnoszące jego koszt.
Slajd 22 - materiał ilustracyjny
23/50

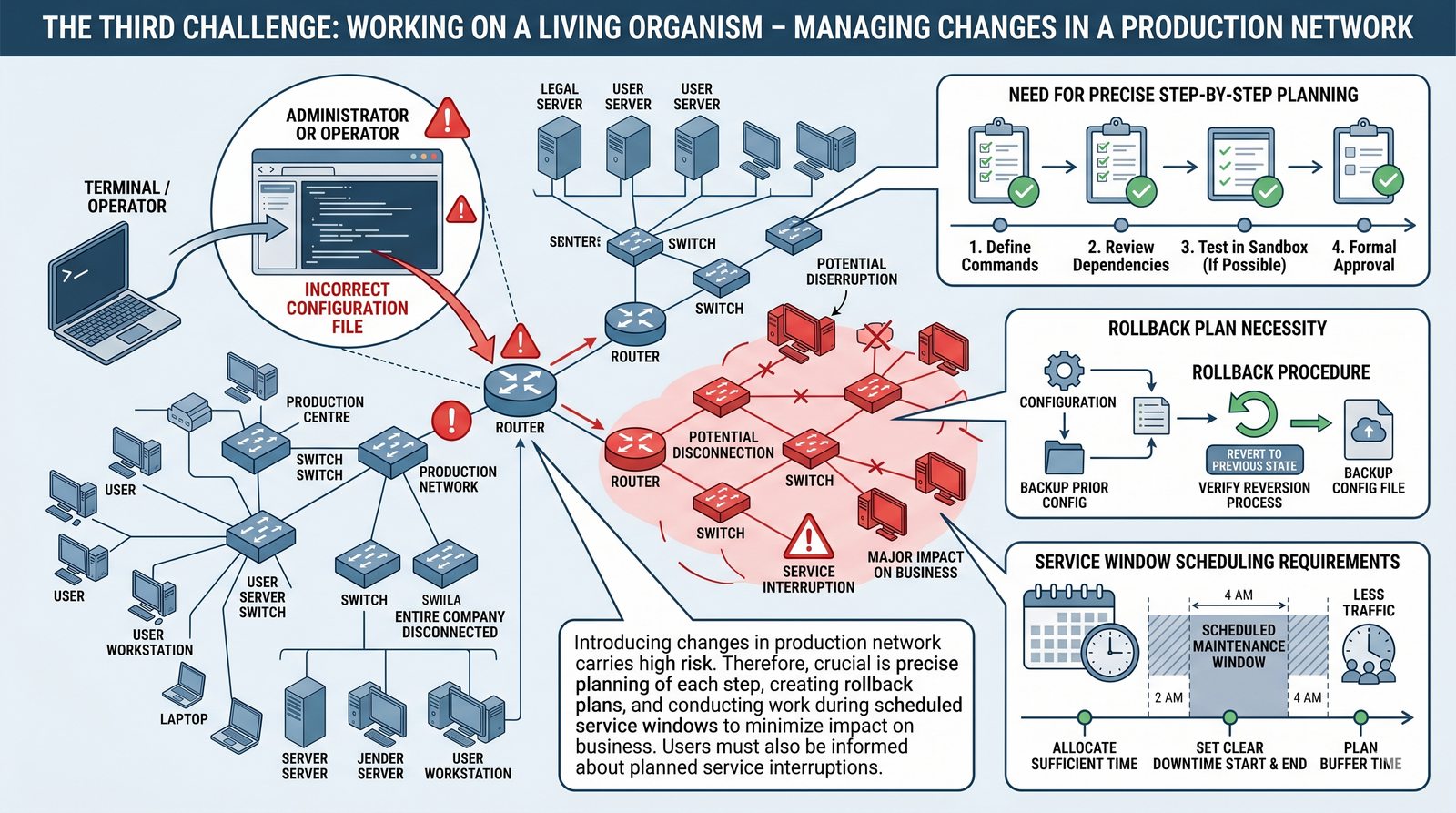

Wyzwanie 3: Praca „na żywym organizmie”
Slajd podkreśla ryzyko pracy „na żywym organizmie”, czyli modyfikowania działającej sieci produkcyjnej.
  • Wprowadzanie zmian w działającej sieci produkcyjnej jest obarczone wysokim ryzykiem.
  • Jeden błędnie wpisany plik konfiguracji w routerze może odciąć od sieci całą firmę.
  • Dlatego kluczowe jest precyzyjne planowanie każdego kroku, tworzenie planów awaryjnych (rollback plan) oraz przeprowadzanie prac w wyznaczonych oknach serwisowych, aby zminimalizować wpływ na działalność biznesową.
  • Niezbędne jest również poinformowanie użytkowników o planowanych przerwach w dostępie do usług.
Praca „na żywym organizmie”: wprowadzanie zmian w działającej sieci produkcyjnej, wymagające precyzyjnego planowania, planu wycofania zmian (rollback) i pracy w wyznaczonych oknach serwisowych.
Slajd 23 - materiał ilustracyjny
24/50
Wyzwanie 4: Brak lub nieaktualna dokumentacja
Slajd zwraca uwagę na brak lub nieaktualność dokumentacji jako istotne wyzwanie projektu Brownfield.
  • W wielu firmach dokumentacja sieciowa jest traktowana po macoszemu.
  • Często jest ona niekompletna, nieaktualna, a w najgorszym przypadku nie istnieje w ogóle.
  • W takiej sytuacji inżynier musi wcielić się w rolę detektywa i odtworzyć topologię oraz konfigurację sieci od zera, korzystając z narzędzi diagnostycznych i analizując konfiguracje poszczególnych urządzeń.
  • Jest to proces czasochłonny i podatny na błędy.
Brak dokumentacji: sytuacja, w której inżynier musi odtworzyć topologię i konfigurację sieci od zera za pomocą narzędzi diagnostycznych - proces czasochłonny i podatny na błędy.
Slajd 24 - materiał ilustracyjny
25/50

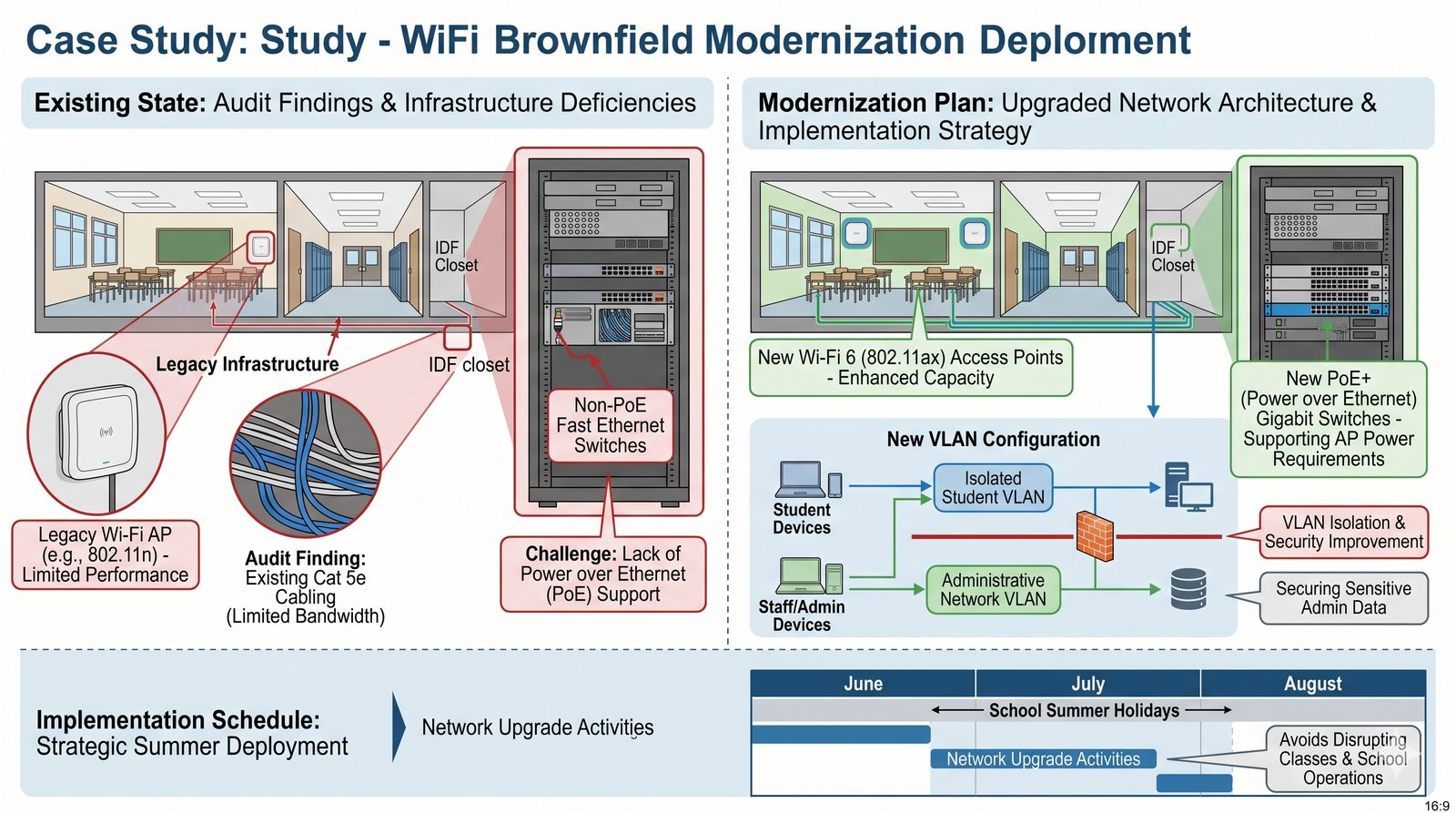

Studium przypadku Brownfield: modernizacja Wi-Fi w szkole
Slajd ilustruje podejście Brownfield na przykładzie modernizacji sieci Wi-Fi w szkole.
  • Szkoła chce zmodernizować swoją sieć Wi-Fi, aby obsłużyć rosnącą liczbę tabletów i laptopów.
  • Audyt wykazał, że istniejące okablowanie to kat. 5e, a przełączniki nie mają PoE.
  • Projekt modernizacji zakłada wymianę starych punktów dostępowych na nowe, w standardzie Wi-Fi 6.
  • Ze względu na brak PoE, konieczna jest również wymiana przełączników na piętrach.
  • Aby nie zakłócać lekcji, prace są zaplanowane na okres wakacji.
  • Stworzono nowy VLAN dla urządzeń uczniowskich, odizolowany od sieci administracyjnej, co znacząco podniosło poziom bezpieczeństwa.
Studium przypadku - szkoła: modernizacja Wi-Fi do standardu Wi-Fi 6 z wykorzystaniem istniejącej skrętki kat. 5e, wymianą przełączników na PoE oraz wydzieleniem VLAN dla urządzeń uczniowskich, odizolowanego od sieci administracyjnej.
Slajd 25 - materiał ilustracyjny
26/50

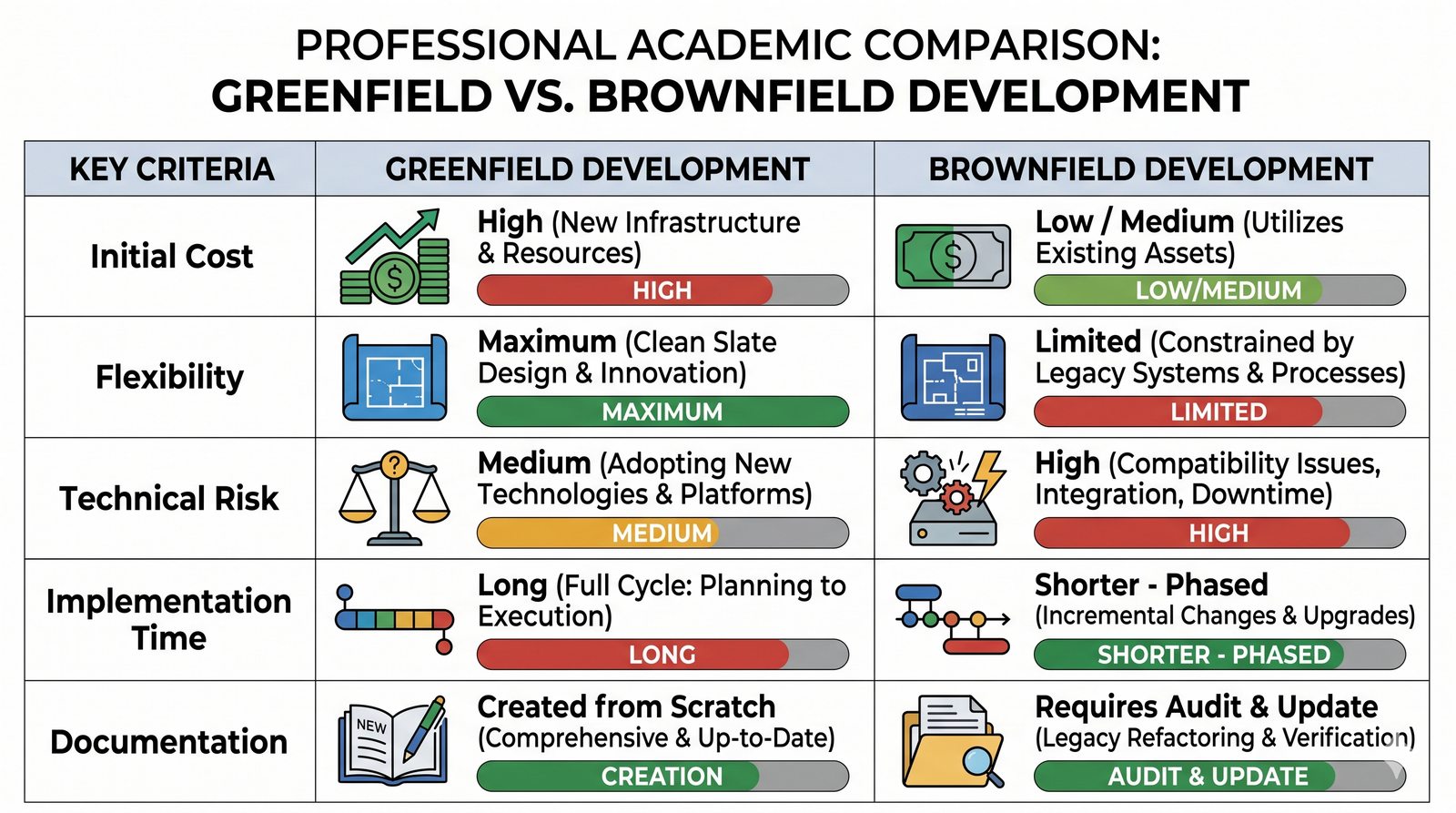

Porównanie: Greenfield vs. Brownfield
Slajd zestawia oba podejścia w formie tabeli porównawczej według kluczowych kryteriów.
Kryterium Greenfield Brownfield
Koszt początkowy Wysoki Niski/średni
Elastyczność Maksymalna Ograniczona
Ryzyko techniczne Średnie (nowe technologie) Wysokie (kompatybilność, przestoje)
Czas wdrożenia Długi Dłuższy, etapowy i mniej przewidywalny
Dokumentacja Tworzona od zera Wymaga audytu i aktualizacji
Porównanie Greenfield vs. Brownfield: zestawienie obu podejść według kryteriów, takich jak koszt początkowy, elastyczność, czas wdrożenia, ryzyko i stopień wykorzystania istniejącej infrastruktury.
Slajd 26 - materiał ilustracyjny
27/50

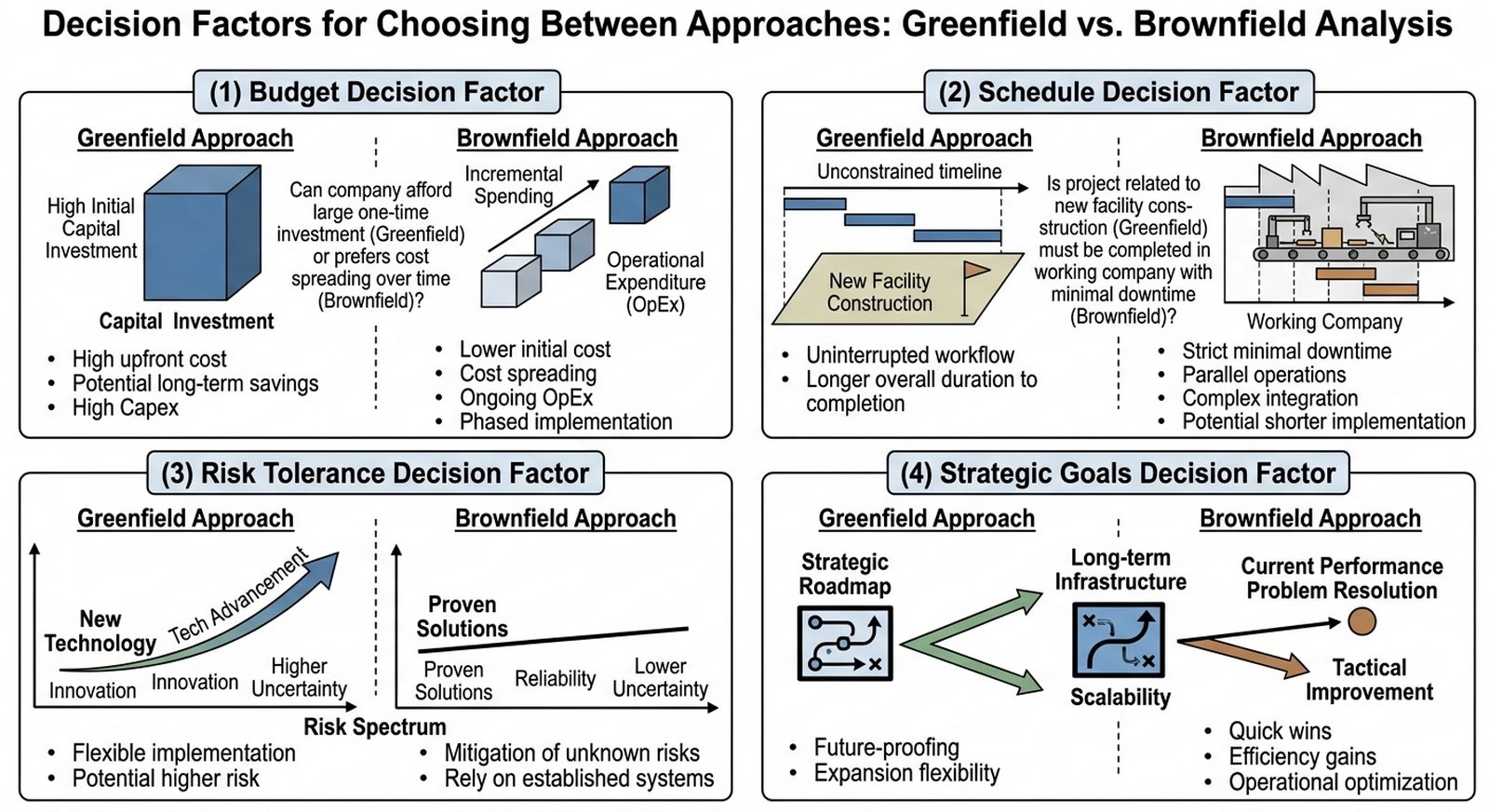

Czynniki decyzyjne przy wyborze podejścia
Slajd omawia czynniki decyzyjne przy wyborze między podejściem Greenfield a Brownfield.
  • Budżet: Czy firma może sobie pozwolić na dużą, jednorazową inwestycję (Greenfield), czy preferuje rozłożenie kosztów w czasie (Brownfield)?
  • Harmonogram: Czy projekt jest związany z budową nowego obiektu (Greenfield), czy musi być zrealizowany w działającej firmie z minimalnymi przestojami (Brownfield)?
  • Tolerancja na ryzyko: Czy organizacja jest gotowa na ryzyko związane z nowymi technologiami (Greenfield), czy woli sprawdzone, ale być może mniej optymalne rozwiązania (Brownfield)?
  • Cele strategiczne: Czy celem jest stworzenie najnowocześniejszej infrastruktury na lata, czy tylko rozwiązanie bieżących problemów wydajnościowych?
Czynniki decyzyjne: budżet (jednorazowa inwestycja vs. rozłożenie kosztów), harmonogram, tolerancja organizacji na ryzyko oraz cele strategiczne projektu.
Slajd 27 - materiał ilustracyjny
28/50
Podejścia hybrydowe
Slajd wyjaśnia, że w praktyce często stosuje się podejścia hybrydowe łączące oba scenariusze.
  • W praktyce rzadko spotyka się projekty w 100% czyste.
  • Często mamy do czynienia z podejściem hybrydowym.
  • Przykładem może być firma, która buduje nowe, supernowoczesne centrum danych (projekt Greenfield), ale musi je zintegrować z istniejącymi, starszymi sieciami w swoich oddziałach (podejście Brownfield).
  • Innym przykładem jest całkowita wymiana rdzenia sieci (Greenfield w „sercu” sieci), przy jednoczesnym pozostawieniu bez zmian warstwy dostępowej na piętrach (Brownfield).
Podejście hybrydowe: połączenie elementów Greenfield i Brownfield w jednym projekcie, np. budowa nowego centrum danych z jednoczesną integracją ze starszymi sieciami oddziałów lub wymiana rdzenia przy zachowaniu warstwy dostępowej.
Slajd 28 - materiał ilustracyjny
29/50
Wymagane umiejętności inżyniera
Slajd porównuje zestawy umiejętności wymaganych w projektach Greenfield i Brownfield.
  • Oba scenariusze wymagają nieco innego zestawu umiejętności.
  • W projektach Greenfield kluczowa jest wizja architektoniczna, znajomość najnowszych trendów i umiejętność długoterminowego planowania.
  • Inżynier jest tu bardziej architektem.
  • W projektach Brownfield na pierwszy plan wysuwają się umiejętności analityczne, diagnostyczne i „chirurgiczna” precyzja przy wprowadzaniu zmian.
  • Inżynier musi być detektywem, który potrafi zrozumieć zastaną rzeczywistość, i chirurgiem, który potrafi precyzyjnie operować na żywym organizmie.
Kompetencje inżyniera: w Greenfield dominuje wizja architektoniczna i planowanie długoterminowe, w Brownfield - umiejętności analityczne, diagnostyczne i precyzja pracy na istniejącej sieci.
Slajd 29 - materiał ilustracyjny
30/50

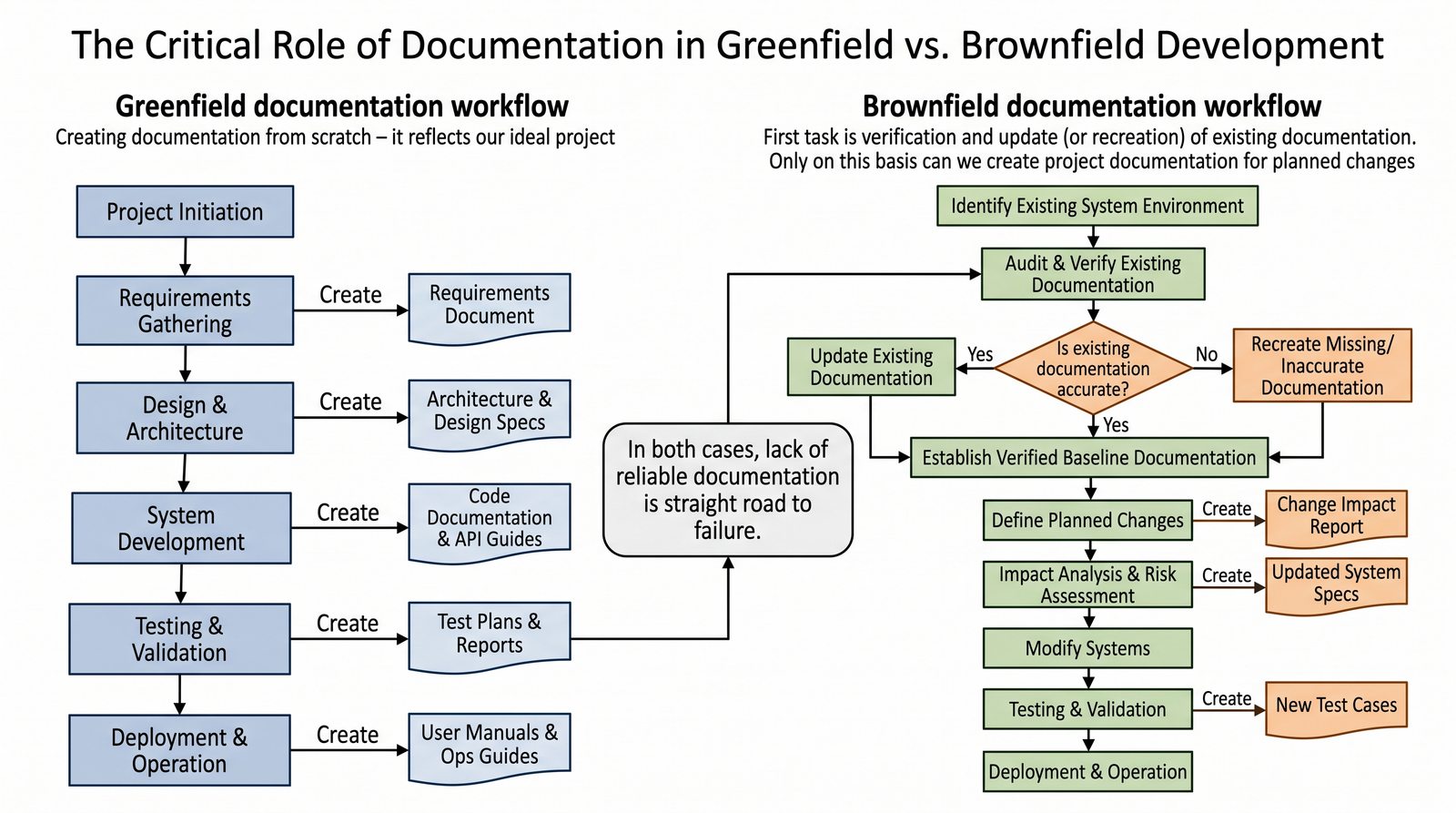

Rola dokumentacji w obu podejściach
Slajd omawia odmienną rolę dokumentacji w obu podejściach projektowych.
  • Rola dokumentacji jest kluczowa w obu przypadkach, ale jej charakter jest inny.
  • W projekcie Greenfield tworzymy dokumentację od podstaw - jest ona odzwierciedleniem naszego idealnego projektu.
  • W projekcie Brownfield pierwszym zadaniem jest weryfikacja i aktualizacja (lub odtworzenie) istniejącej dokumentacji.
  • Dopiero na tej podstawie możemy tworzyć dokumentację projektową dla planowanych zmian.
  • W obu przypadkach brak rzetelnej dokumentacji jest prostą drogą do porażki.
Rola dokumentacji: w Greenfield tworzona od podstaw jako odzwierciedlenie projektu, w Brownfield najpierw weryfikowana i aktualizowana (lub odtwarzana); w obu przypadkach brak rzetelnej dokumentacji prowadzi do porażki.
Slajd 30 - materiał ilustracyjny
31/50
Bezpieczeństwo: wbudowane vs. dokręcane
Slajd porównuje bezpieczeństwo projektowane od podstaw z bezpieczeństwem dokładanym do istniejącej architektury.
  • Podejście Greenfield pozwala na zaimplementowanie bezpieczeństwa od samego początku, zgodnie z zasadą „security by design”.
  • Możemy od razu wdrożyć architekturę Zero Trust, mikrosegmentację i najnowsze systemy ochrony.
  • W podejściu Brownfield często mamy do czynienia z „dokręcaniem” zabezpieczeń do istniejącej, często niezbyt bezpiecznej architektury.
  • Jest to trudniejsze, droższe i rzadko kiedy daje tak dobry efekt, jak bezpieczeństwo wbudowane w fundamenty systemu.
Security by design: wbudowanie bezpieczeństwa w fundamenty projektu (Zero Trust, mikrosegmentacja) w podejściu Greenfield; w Brownfield zabezpieczenia dokłada się do istniejącej architektury, co jest trudniejsze i mniej skuteczne.
Slajd 31 - materiał ilustracyjny
32/50
Faza planowania w projekcie Greenfield
Slajd podkreśla znaczenie fazy planowania i zbierania wymagań w projekcie Greenfield.
  • Faza planowania w projekcie Greenfield jest najbardziej krytyczna.
  • To na tym etapie zbierane są wszystkie wymagania biznesowe i techniczne.
  • Prowadzone są warsztaty z przedstawicielami różnych działów, aby zrozumieć ich potrzeby.
  • Tworzone są prognozy wzrostu liczby użytkowników, urządzeń i zapotrzebowania na pasmo.
  • Błędy popełnione na tym etapie będą miały długofalowe i kosztowne konsekwencje.
Faza planowania: najbardziej krytyczny etap zbierania wymagań biznesowych i technicznych, warsztatów z interesariuszami oraz prognoz wzrostu, którego błędy mają długofalowe i kosztowne konsekwencje.
Slajd 32 - materiał ilustracyjny
33/50
Wybór dostawców w projekcie Greenfield
Slajd omawia wybór dostawców w projekcie Greenfield - model single-vendor kontra best-of-breed.
  • Mając swobodę wyboru, stajemy przed decyzją: czy budować sieć w oparciu o rozwiązania jednego producenta (single-vendor), czy wybierać najlepsze w swojej klasie produkty od różnych dostawców (best-of-breed).
  • Podejście single-vendor upraszcza zarządzanie i integrację, ale może prowadzić do uzależnienia od jednego dostawcy (vendor lock-in).
  • Podejście best-of-breed daje większą elastyczność i potencjalnie lepszą funkcjonalność, ale może komplikować proces wdrożenia i utrzymania.
Single-vendor vs. best-of-breed: pierwszy upraszcza zarządzanie, ale grozi uzależnieniem od dostawcy (vendor lock-in); drugi daje elastyczność i lepszą funkcjonalność za cenę złożonej integracji i utrzymania.
Slajd 33 - materiał ilustracyjny
34/50

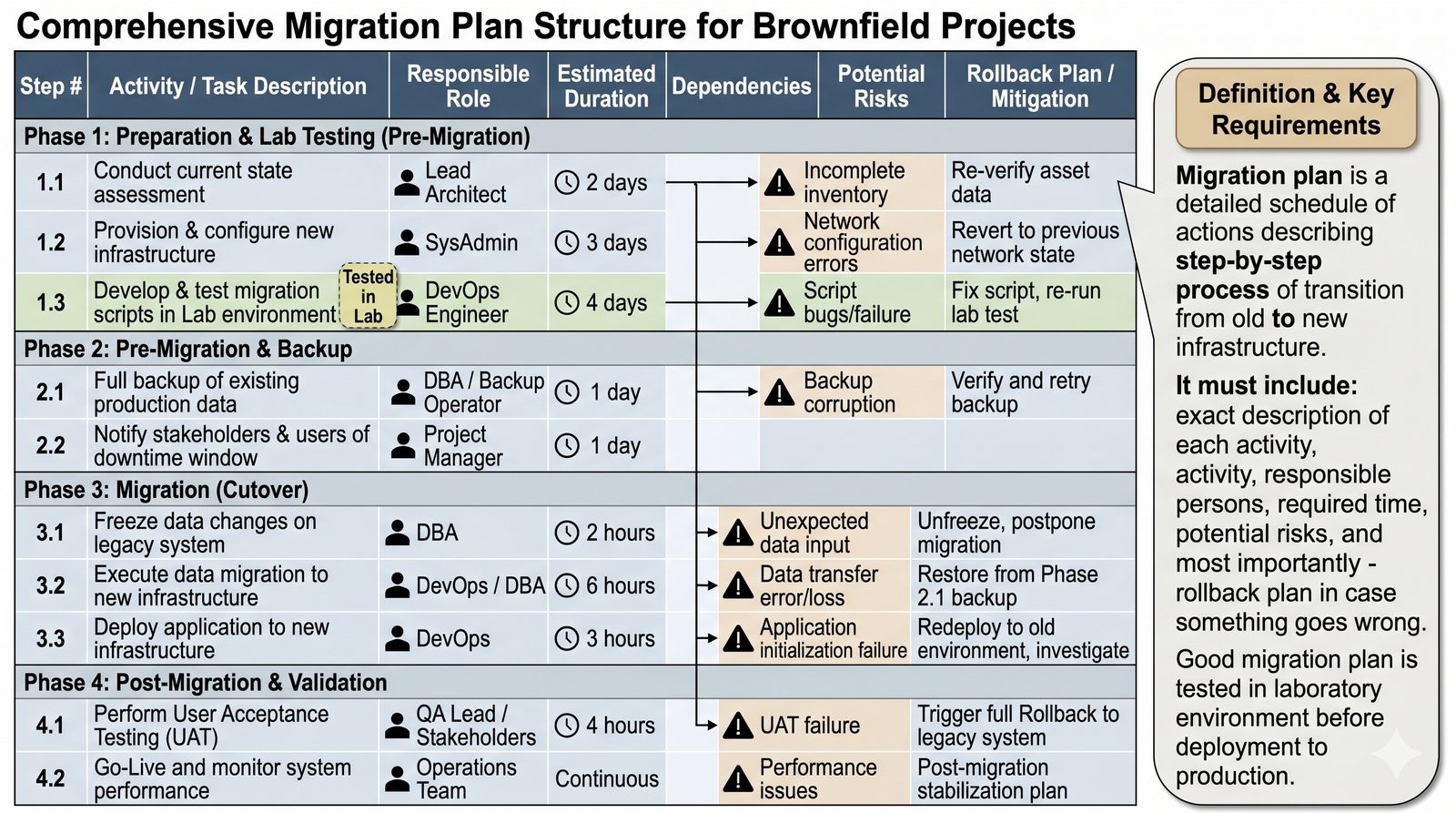

Planowanie migracji w projekcie Brownfield
Slajd opisuje, jak powinien być zbudowany plan migracji w projekcie Brownfield.
  • Plan migracji to szczegółowy harmonogram działań, który krok po kroku opisuje proces przejścia ze starej infrastruktury na nową.
  • Musi on zawierać: dokładny opis każdej czynności, osoby odpowiedzialne, wymagany czas, opis potencjalnych ryzyk oraz, co najważniejsze, plan wycofania zmian (rollback plan) na wypadek, gdyby coś poszło nie tak.
  • Dobry plan migracji jest testowany w środowisku laboratoryjnym przed wdrożeniem w produkcji.
Plan migracji: szczegółowy harmonogram przejścia ze starej infrastruktury na nową, określający czynności, odpowiedzialności, czas, ryzyka oraz plan wycofania zmian (rollback); testowany w laboratorium przed wdrożeniem.
Slajd 34 - materiał ilustracyjny
35/50
Komunikacja z biznesem w projektach Brownfield
Slajd podkreśla znaczenie transparentnej komunikacji z użytkownikami i kadrą zarządzającą w projektach Brownfield.
  • Ponieważ prace w projektach Brownfield często wpływają na bieżącą działalność firmy, kluczowa jest transparentna komunikacja z użytkownikami i kadrą zarządzającą.
  • Należy jasno informować o planowanych oknach serwisowych, potencjalnych przerwach w dostępie do usług oraz korzyściach, jakie przyniesie modernizacja.
  • Brak komunikacji prowadzi do frustracji użytkowników i niezrozumienia celów projektu przez biznes.
Komunikacja z biznesem: bieżące informowanie interesariuszy o oknach serwisowych, możliwych przerwach i korzyściach modernizacji, budujące zaufanie i zapobiegające oporowi wobec zmian.
Slajd 35 - materiał ilustracyjny
36/50
Narzędzia wspierające audyt Brownfield
Slajd wymienia narzędzia wspierające audyt istniejącej infrastruktury w projektach Brownfield.
  • Systemy monitoringu sieci (NMS): Narzędzia takie jak Zabbix, Nagios, SolarWinds mogą dostarczyć danych historycznych o wydajności i dostępności.
  • Analizatory protokołów: Wireshark jest niezastąpiony do głębokiej analizy problemów z komunikacją.
  • Analizatory ruchu (NetFlow/sFlow): Pozwalają zrozumieć, jakie aplikacje i użytkownicy generują najwięcej ruchu.
  • Skanery sieciowe: Narzędzia takie jak Nmap pomagają w odkrywaniu urządzeń i mapowaniu topologii.
  • Certyfikatory okablowania: Specjalistyczne testery (np. firmy Fluke) pozwalają zweryfikować kategorię i stan fizyczny okablowania.
Narzędzia audytu: systemy monitoringu (NMS, np. Zabbix, Nagios), analizatory protokołów (Wireshark), analizatory ruchu (NetFlow/sFlow), skanery sieci (Nmap) oraz certyfikatory okablowania (Fluke).
Slajd 36 - materiał ilustracyjny
37/50

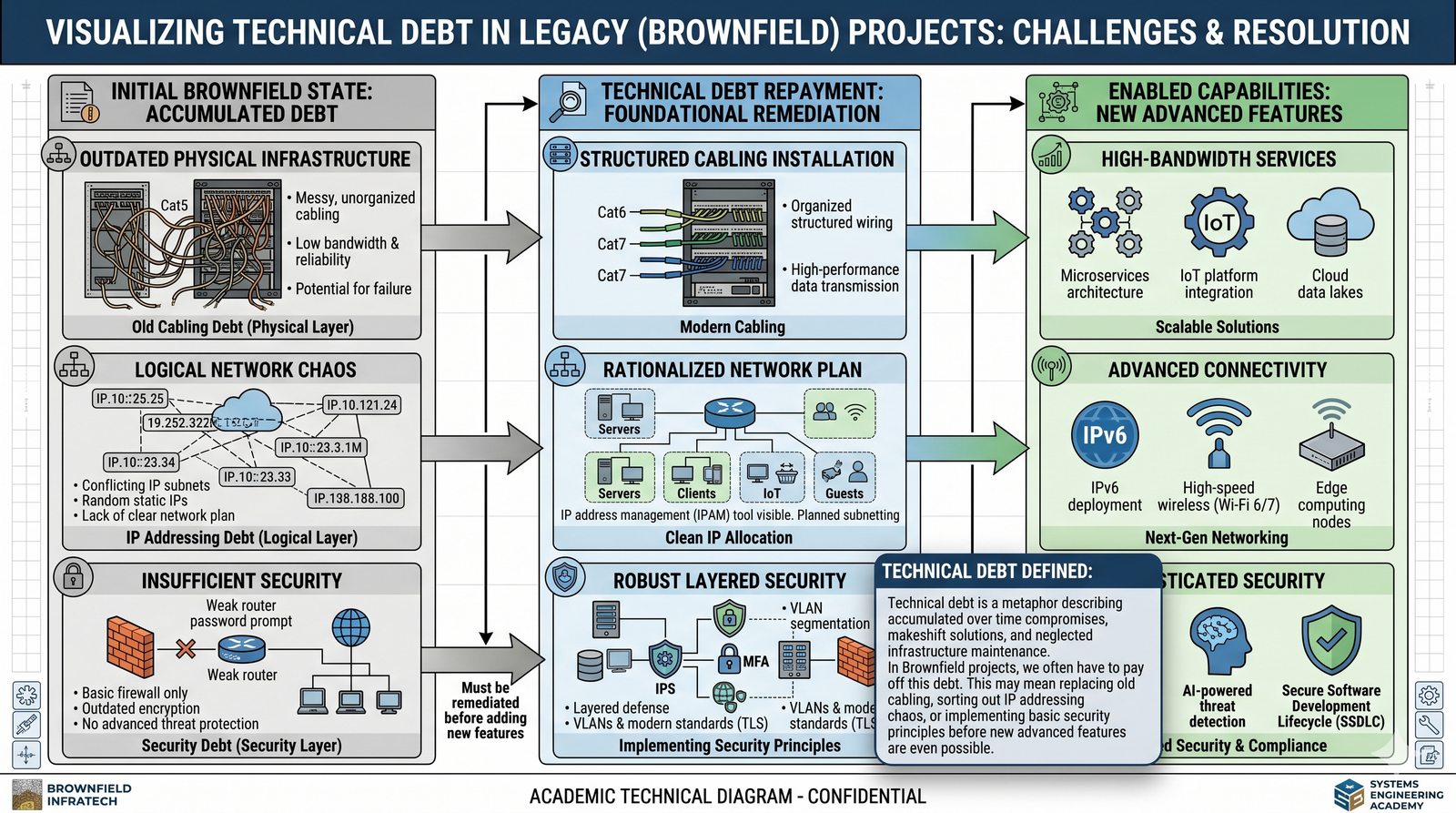

Dług technologiczny w projektach Brownfield
Slajd wyjaśnia pojęcie długu technologicznego i jego znaczenie w projektach Brownfield.
  • Dług technologiczny to metafora opisująca nagromadzone w czasie kompromisy, prowizoryczne rozwiązania i zaniechania w utrzymaniu infrastruktury.
  • W projektach Brownfield często musimy „spłacić” ten dług.
  • Może to oznaczać konieczność wymiany starego okablowania, uporządkowania chaosu w adresacji IP czy wdrożenia podstawowych zasad bezpieczeństwa, zanim w ogóle będzie można myśleć o implementacji nowych, zaawansowanych funkcji.
Dług technologiczny: nagromadzone w czasie kompromisy, prowizoryczne rozwiązania i zaniechania w utrzymaniu infrastruktury, które w projektach Brownfield trzeba „spłacić” przed wdrożeniem nowych, zaawansowanych funkcji.
Slajd 37 - materiał ilustracyjny
38/50

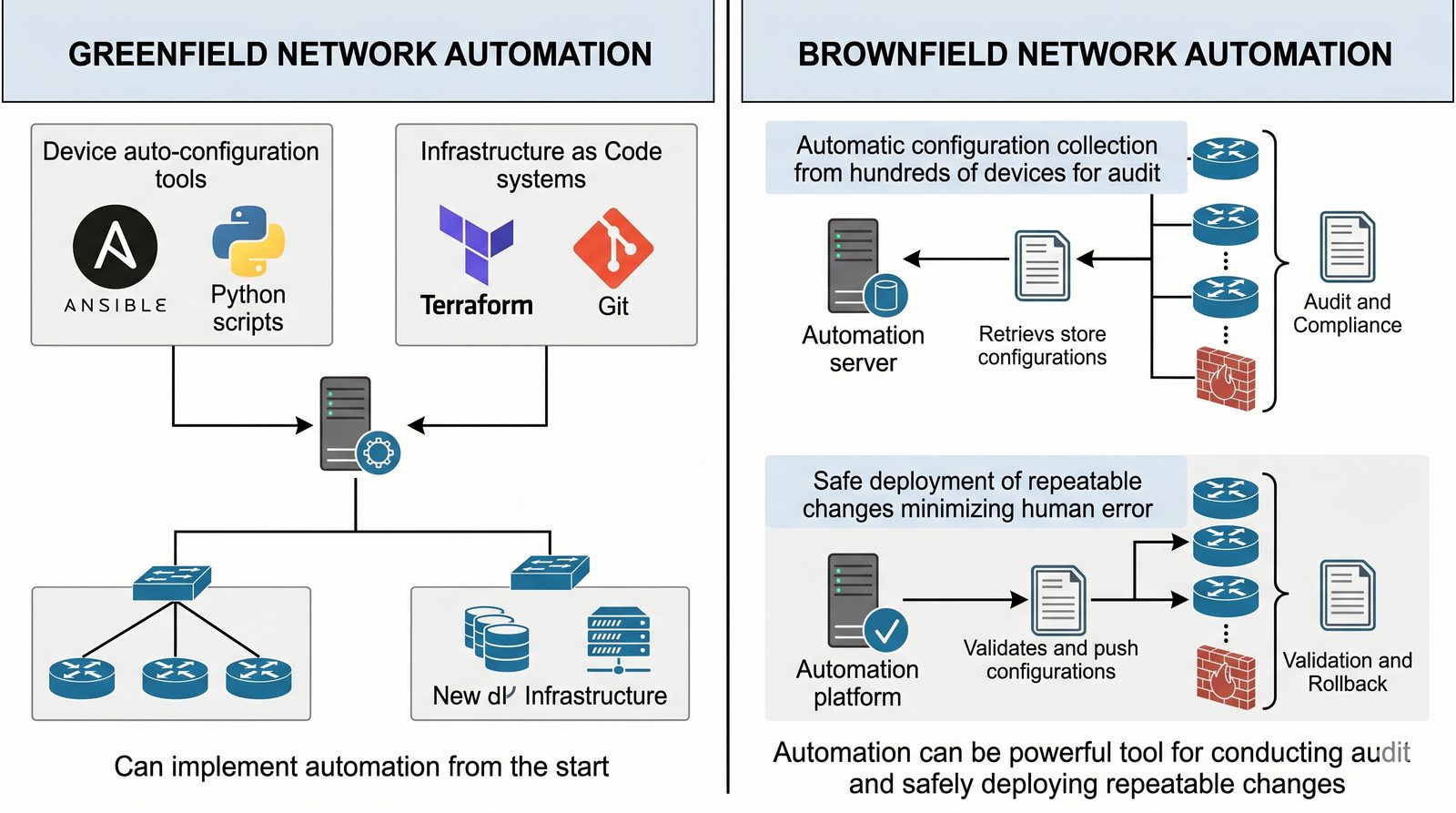

Automatyzacja w obu podejściach
Slajd omawia rolę automatyzacji w obu podejściach projektowych.
  • Niezależnie od scenariusza, nowoczesne projektowanie sieci powinno uwzględniać automatyzację.
  • W projekcie Greenfield możemy od początku wdrożyć narzędzia do automatycznej konfiguracji urządzeń (np. Ansible, Python) i systemy typu „Infrastructure as Code”.
  • W projekcie Brownfield automatyzacja może być potężnym narzędziem do przeprowadzania audytu (automatyczne zbieranie konfiguracji z setek urządzeń) oraz do bezpiecznego wdrażania powtarzalnych zmian, minimalizując ryzyko ludzkiego błędu.
Automatyzacja: w Greenfield od początku wdrażane narzędzia konfiguracji (Ansible, Python) i Infrastructure as Code, a w Brownfield wykorzystywana do audytu oraz bezpiecznego wprowadzania powtarzalnych zmian z minimalizacją błędu ludzkiego.
Slajd 38 - materiał ilustracyjny
39/50
Studium przypadku hybrydowego: fuzja firm
Slajd ilustruje podejście hybrydowe na przykładzie integracji infrastruktur dwóch łączących się firm.
  • Firma A przejmuje Firmę B.
  • Zadaniem zespołu sieciowego jest integracja obu infrastruktur.
  • Sieć Firmy A jest nowoczesna i dobrze udokumentowana.
  • Sieć Firmy B jest starsza i chaotyczna.
  • Projekt integracji ma charakter hybrydowy.
  • Połączenie obu firm na poziomie rdzenia i data center jest traktowane jak mini-projekt Greenfield, w którym tworzone są nowe, redundantne połączenia.
  • Natomiast integracja sieci w oddziałach Firmy B to klasyczny projekt Brownfield, wymagający audytu, standaryzacji i stopniowej modernizacji.
Studium przypadku - fuzja firm: połączenie sieci nowoczesnej Firmy A ze starszą siecią Firmy B; połączenie na poziomie rdzenia i data center prowadzone jak Greenfield, a integracja oddziałów jako klasyczny projekt Brownfield.
Slajd 39 - materiał ilustracyjny
40/50
Podsumowanie: kluczowe różnice
Slajd podsumowuje kluczowe różnice między podejściem Greenfield i Brownfield.
  • Podsumowując, główna różnica leży w punkcie startowym.
  • Greenfield to start od zera, z pełną swobodą, ale i pełną odpowiedzialnością za stworzenie wszystkiego od podstaw.
  • Brownfield to ewolucja, praca z istniejącym ekosystemem, w którym kluczem do sukcesu jest zrozumienie przeszłości i umiejętne planowanie przyszłości.
  • Oba scenariusze wymagają od inżyniera solidnych podstaw technicznych, ale kładą nacisk na inne kompetencje miękkie i analityczne.
Kluczowa różnica: Greenfield to start od zera z pełną swobodą i odpowiedzialnością, Brownfield to ewolucja i praca z istniejącym ekosystemem, wymagająca rozumienia przeszłości i umiejętnego planowania przyszłości.
Slajd 40 - materiał ilustracyjny
41/50
Wpływ na koszty operacyjne (OPEX)
Slajd porównuje wpływ obu podejść na koszty operacyjne (OPEX).
  • Chociaż projekt Greenfield ma wysoki koszt początkowy (CAPEX), często prowadzi do niższych kosztów operacyjnych (OPEX) w przyszłości.
  • Nowoczesna, ustandaryzowana i zautomatyzowana sieć jest łatwiejsza i tańsza w zarządzaniu, wymaga mniej interwencji i jest bardziej energooszczędna.
  • Z kolei projekt Brownfield, mimo niższego CAPEX, może generować wyższy OPEX z powodu konieczności utrzymywania starych, niewydajnych systemów i radzenia sobie ze złożonością niejednorodnego środowiska.
CAPEX i OPEX: Greenfield ma wysoki CAPEX, ale często niższy OPEX dzięki standaryzacji i automatyzacji; Brownfield o niższym CAPEX może generować wyższy OPEX przez utrzymanie starych i niejednorodnych systemów.
Slajd 41 - materiał ilustracyjny
42/50
Zarządzanie ryzykiem w Greenfield
Slajd omawia zarządzanie ryzykiem w projektach Greenfield - ryzyko technologiczne i prognozowania.
  • Główne ryzyka w projektach Greenfield to ryzyko technologiczne i ryzyko prognozowania.
  • Aby je mitygować, należy unikać technologii w wersji „1.0” i opierać się na sprawdzonych, choć wciąż nowoczesnych rozwiązaniach.
  • Warto również przeprowadzać projekty pilotażowe (Proof of Concept) w celu przetestowania kluczowych komponentów architektury.
  • W kwestii prognozowania kluczem jest budowanie architektury modułowej, która pozwala na elastyczne skalowanie w miarę wzrostu potrzeb, zamiast przewymiarowywania wszystkiego na starcie.
Mitygacja ryzyka w Greenfield: unikanie technologii w wersji „1.0”, oparcie na sprawdzonych rozwiązaniach, projekty pilotażowe (Proof of Concept) oraz architektura modułowa zamiast przewymiarowania całości na starcie.
Slajd 42 - materiał ilustracyjny
43/50

Zarządzanie ryzykiem w Brownfield
Slajd omawia dominujące ryzyko operacyjne w projektach Brownfield i sposoby jego ograniczania.
  • W projektach Brownfield dominującym ryzykiem jest ryzyko operacyjne - spowodowanie awarii w działającym systemie.
  • Mitygacja tego ryzyka opiera się na czterech filarach: 1) dokładnym audycie i zrozumieniu stanu obecnego, 2) szczegółowym planowaniu migracji z planem awaryjnym, 3) testowaniu zmian w środowisku laboratoryjnym, które jak najwierniej odwzorowuje produkcję, 4) przeprowadzaniu prac w zaplanowanych i zakomunikowanych oknach serwisowych.
Ryzyko operacyjne: w Brownfield głównym zagrożeniem jest wywołanie awarii działającego systemu; mitygacja opiera się na audycie, planie migracji z planem awaryjnym, testach w laboratorium i pracy w oknach serwisowych.
Slajd 43 - materiał ilustracyjny
44/50
Rola PoC (Proof of Concept)
Slajd przedstawia rolę Proof of Concept w weryfikacji założeń projektowych.
  • Niezależnie od typu projektu, przeprowadzenie Proof of Concept (dowodu koncepcji) jest niezwykle cenną praktyką.
  • Polega to na zbudowaniu w małej skali, w środowisku laboratoryjnym, kluczowych fragmentów planowanego rozwiązania.
  • Pozwala to na weryfikację założeń projektowych, przetestowanie kompatybilności między komponentami, zidentyfikowanie potencjalnych problemów i zdobycie praktycznego doświadczenia z nową technologią, zanim zostanie ona wdrożona na szeroką skalę.
Proof of Concept (PoC): zbudowanie w małej skali, w środowisku laboratoryjnym, kluczowych fragmentów planowanego rozwiązania w celu weryfikacji założeń, kompatybilności i zdobycia doświadczenia z nową technologią przed pełnym wdrożeniem.
Slajd 44 - materiał ilustracyjny
45/50
Podejście zwinne (Agile) w projektach sieciowych
Slajd omawia zastosowanie podejścia zwinnego (Agile) w projektach sieciowych.
  • Tradycyjnie projekty infrastrukturalne były prowadzone metodą wodospadową (waterfall).
  • Coraz częściej jednak, zwłaszcza w złożonych projektach Brownfield, stosuje się elementy podejścia zwinnego (Agile).
  • Zamiast jednej, wielkiej rewolucji, wprowadza się serię mniejszych, iteracyjnych ulepszeń.
  • Każda iteracja (sprint) dostarcza konkretną, działającą wartość (np. modernizacja Wi-Fi w jednym dziale), co pozwala na zbieranie informacji zwrotnej i elastyczne dostosowywanie dalszych planów.
Agile w projektach sieciowych: zamiast jednej wielkiej rewolucji metodyki wodospadowej stosuje się serię mniejszych iteracji (sprintów), z których każda dostarcza działającą wartość i umożliwia bieżące korygowanie planów.
Slajd 45 - materiał ilustracyjny
46/50
Wybór partnera wdrożeniowego

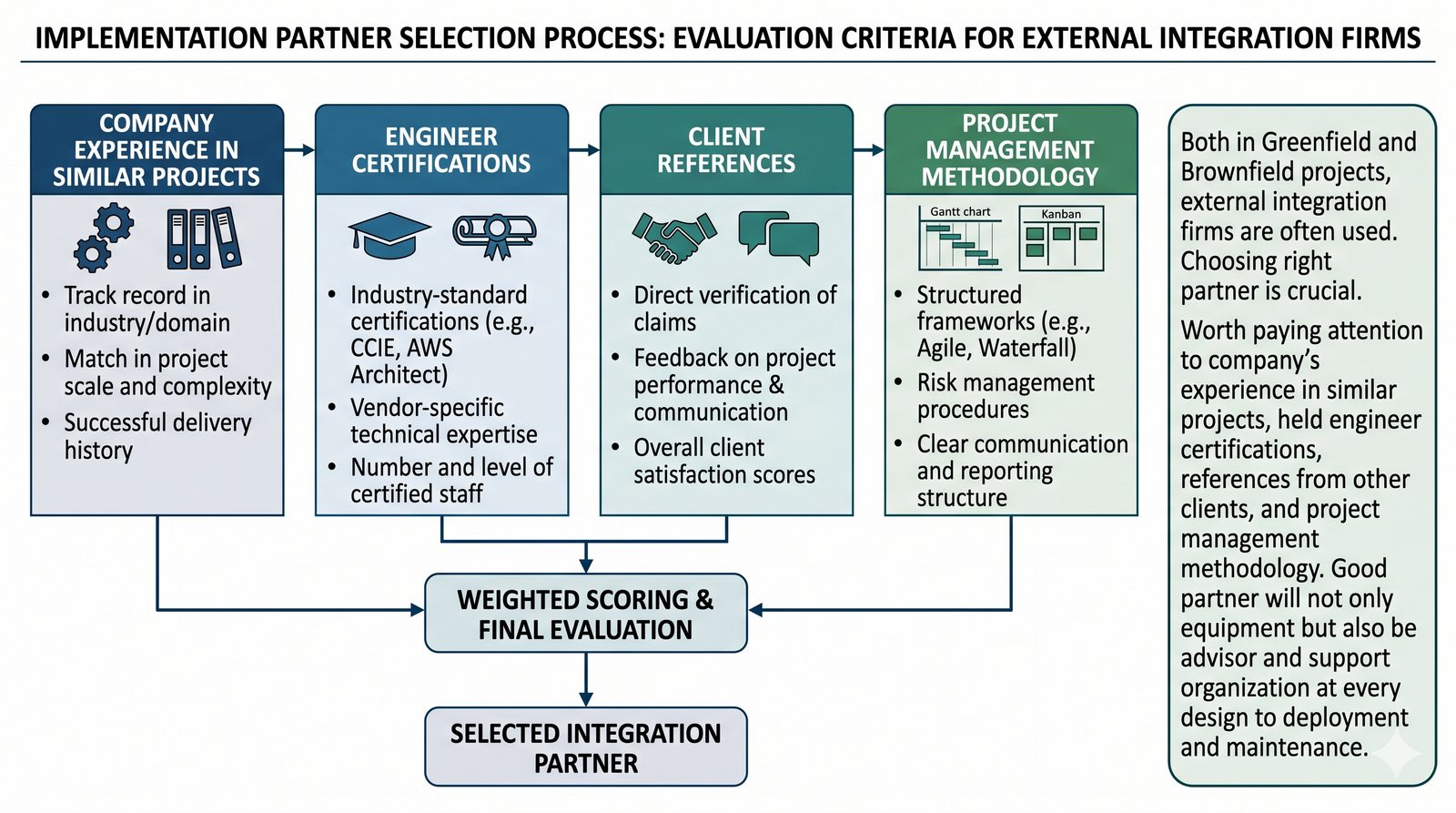

Slajd omawia kryteria wyboru partnera wdrożeniowego dla projektów sieciowych.
  • Zarówno w projektach Greenfield, jak i Brownfield, często korzysta się z pomocy zewnętrznych firm integratorskich.
  • Wybór odpowiedniego partnera jest kluczowy.
  • Warto zwrócić uwagę na doświadczenie firmy w podobnych projektach, posiadane certyfikaty inżynierskie, referencje od innych klientów oraz metodykę zarządzania projektami.
  • Dobry partner nie tylko dostarczy sprzęt, ale będzie doradcą i wesprze organizację na każdym etapie od projektu po wdrożenie i utrzymanie.
Partner wdrożeniowy: zewnętrzna firma integratorska oceniana pod kątem doświadczenia, certyfikatów inżynierskich, referencji i metodyki zarządzania; dobry partner pełni rolę doradcy na każdym etapie projektu.
Slajd 46 - materiał ilustracyjny
47/50
Kryteria sukcesu projektu
Slajd wskazuje, że kryteria sukcesu projektu wiążą się z celami biznesowymi, a nie tylko z samym wdrożeniem.
  • Jak ocenić, czy projekt się powiedzie?
  • Sukces to nie tylko ukończenie wdrożenia w terminie i budżecie.
  • Prawdziwe kryteria sukcesu są związane z celami biznesowymi, które stały u podstaw projektu.
  • Czy nowa sieć faktycznie poprawiła wydajność kluczowych aplikacji?
  • Czy zmniejszyła się liczba zgłoszeń awarii do działu IT?
  • Czy wdrożenie VoIP obniżyło koszty rozmów telefonicznych?
  • Mierzenie tych wskaźników po wdrożeniu jest kluczowe dla oceny zwrotu z inwestycji (ROI).
Kryteria sukcesu: mierzone po wdrożeniu wskaźniki biznesowe, takie jak poprawa wydajności kluczowych aplikacji, spadek liczby zgłoszeń awarii czy niższe koszty telefonii (VoIP), służące ocenie zwrotu z inwestycji (ROI).
Slajd 47 - materiał ilustracyjny
48/50
Podsumowanie modułu
Slajd podsumowuje moduł drugi, wskazując na znaczenie zrozumienia obu podejść projektowych.
  • Zrozumienie fundamentalnych różnic między projektowaniem Greenfield i Brownfield jest niezbędne dla każdego profesjonalisty sieciowego.
  • Greenfield oferuje wolność tworzenia idealnej infrastruktury, podczas gdy Brownfield, znacznie częstszy w praktyce, jest sztuką ewolucji i inteligentnej modernizacji.
  • Kluczem do sukcesu w obu przypadkach jest metodyczne podejście, dokładne planowanie i głębokie zrozumienie zarówno technologii, jak i potrzeb biznesowych, którym ma ona służyć.
Podsumowanie modułu 2: Greenfield oferuje wolność tworzenia idealnej infrastruktury, Brownfield jest sztuką ewolucji i inteligentnej modernizacji; kluczem w obu jest metodyczne podejście, planowanie i zrozumienie potrzeb biznesowych.
Slajd 48 - materiał ilustracyjny
49/50
Warsztat: analiza scenariuszy
Slajd proponuje warsztat polegający na analizie scenariuszy projektowych w grupach.
  • Podzielmy się na grupy i przeanalizujmy następujące scenariusze:
  • Scenariusz 1: Start-up technologiczny wynajmuje puste piętro w nowoczesnym biurowcu. Jakie podejście do projektu sieci zastosujesz i dlaczego?
  • Scenariusz 2: Szpital powiatowy musi wdrożyć system elektronicznej dokumentacji medycznej (istniejąca sieć ma 10 lat i jest słabo udokumentowana). Jakie są pierwsze trzy kroki, które podejmiesz?
  • Każda grupa ma 15 minut na przygotowanie krótkiej prezentacji swoich rekomendacji.
Warsztat - analiza scenariuszy: ćwiczenie praktyczne, w którym grupy dobierają podejście projektowe do zadanych przypadków i przygotowują rekomendacje, utrwalając wiedzę teoretyczną.
Slajd 49 - materiał ilustracyjny
50/50
Pytania i odpowiedzi
Slajd zamyka moduł, zapraszając do pytań i dyskusji oraz wskazując materiały dodatkowe.
  • Dziękuję za uwagę.
  • Teraz jest czas na pytania, dyskusję i wyjaśnienie wszelkich wątpliwości dotyczących projektowania w scenariuszach Greenfield i Brownfield.
Podsumowanie i Q&A: zakończenie modułu drugiego podsumowaniem kompromisów między kosztem, czasem i elastycznością architektury oraz zaproszeniem do dyskusji; dodatki zawierają szablony dokumentacji i studia przypadków.
Slajd 50 - materiał ilustracyjny
